(三)关键工作和关键线路的确定
1.关键工作
网络计划中总时差最小的工作是关键工作。
2.关键线路
自始至终全部由关键工作组成的线路为关键线路,或线路上总的工作持续时间最长的线路为关键线路。网络图上的关键线路可用双线或粗线标注。

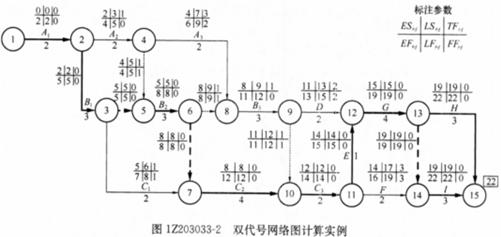

【例12203033-1】 已知网络计划的资料如表IZ2030:32-3所示,试绘制双代号网络计划。若计划工期等于计算工期,试计算各项工作的六个时间参数及确定关键线路,并标注在网络图上。
【解】
1.根据表12203032-3中网络计划的有关资料,按照网络图的绘图规则,绘制双代号网络图如图12203033-2所示。
2.计算各项工作的时间参数,并将计算结果标注在箭线上方相应的位置。
(1)计算各项工作的最早开始时间和最早完成时间
从起点节点(①节点)开始顺着箭线方向依次逐项计算到终点节点(⑩节点)。
1)以网络计划起点节点为开始节点的各工作的最早开始时间为零。

工作1-2的最早开始时间ESi_2从网络计划的起点节点开始,顺着箭线方向依次逐项计算,因未规定其最早开始时间ESi_2,故按式(1220303-3)确定:
