2012年注册建造师项目管理:双代号网络计划的绘制及基本概念1
1Z203000 建设工程项目进度控制
命题考点四 双代号网络计划的绘制及基本概念
【教材解读】
一、双代号网络计划的绘制

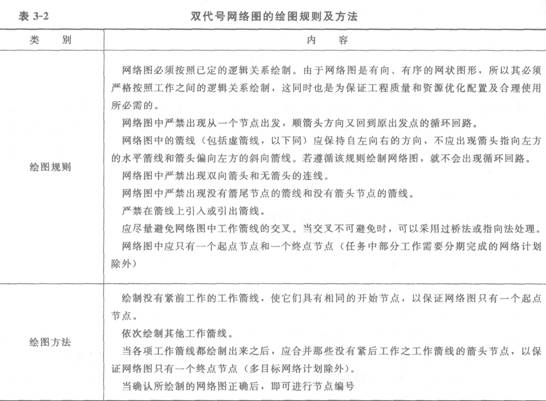

双代号网络图的绘图规则及方法见表3—2。

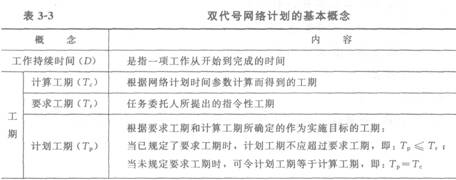

二、双代号网络计划的基本概念
双代号网络计划的基本概念见表3-3。
【命题考点】

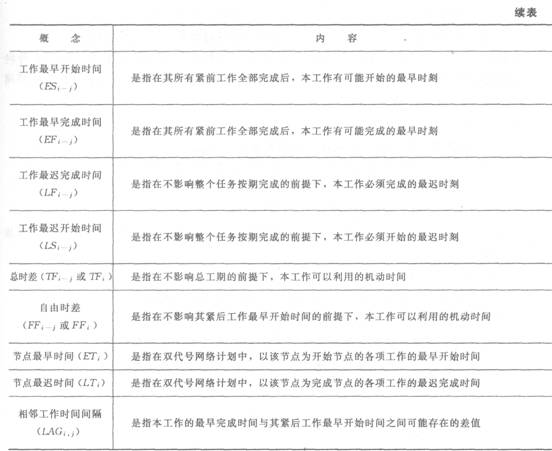

循环回路;双向箭头和无箭头;箭线的交叉;多个起点节点和终点节点;节点编号错误;工作最早开始时间;工作最早完成时间;工作最迟完成时间;工作最迟开始时间;总时差;自由时差。
【分析预测】
(1)分析判断双代号网络图存在哪些作图错误。
(2)要非常清楚地理解各个概念,为正确计算网络计划时间参数提供保障。
