2012年注册建造师项目管理:双代号网络计划时间参数的计算方法2
2012年注册建造师项目管理:双代号网络计划时间参数的计算方法2

【考题回顾】
【2010年度考试真题】
某工程网络计划中,工作F的最早开始时间为第11天,持续时间为5天;工作F有三项紧后工作,他们的最早开始时间分别为第20天、第22天和第23天,最迟开始时间分别为第21天、第24天和第27天。工作F的总时差和自由时差分别为(  )天。
A.5;4
B.5;5
C.4;4
D.11;7
【答案】A本题考核的是双代号网络计划时间参数计算。工作F的最早结束时间-(11+5)天=l6天,工作F的最迟结束时间=min{21天,24天,27天}=21天,工作F的总时差=(21—16)天=5天。工作F的自由时差=min{20天,22天,23天}-16天=4天。

【2009年度考试真题】
1.已知工作A的紧后工作是B和C,工作B的最迟开始时间为第14天,最早开始时间为第10天;工作C的最迟完成时间为第16天,最早完成时间为第14天;工作A的自由时差为5天,则工作A的总时差为(  )天。
A.5
B.7
C.9
D.11
【答案】C本题考核的是双代号网络计划时问参数的计算。工作A最早完成时间=min{10,14)天-5天=5天,工作A的最迟完成时间=min{14,16)天=14天,则工作
A的总时差=(14—5)天=9天。

【答案】B本题考核的是双代号网络计划时间参数的计算。工作D的最早结束时间为10天,工作F的最早开始时间为12天,工作D的自由时差=(12—10)天=2天。

【2007年度考试真题】
某双代号网络计划中(以天为单位),工作K的最早开始时间为6,工作持续时间为4;工作M的最迟完成时间为22,工作持续时间为10;工作N的最迟完成时间为20,工作持续时间为5。已知工作K只有M、N两项紧后工作,工作K的总时差为(  )天。
A.2
B.3
C.5
D.6
【答案】A工作M的最迟开始时间为(22—10)天,工作N的最迟开始时间为(20-5)天,工作K的最迟完成时间为min{12,15)天=l2天,所以,工作K的总时差为TFK=LFK-DK-ESK=(12—4-6)天=2天。

[2006年度考试真题】

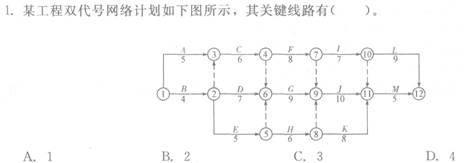

【答案】C关键线路分别为:①→③→④→⑦→⑩→ ;①→②→⑥→⑨→⑨→ ;①
→③→④→⑥→⑨→⑩→ 。

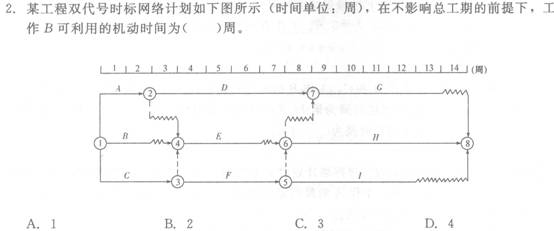

【答案】B在不影响总工期的前提下,工作B可利用的机动时间就是指B工作的总时差。B工作的总时差=(14—12)周=2周。

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2023年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2022年一级建造师成绩查询时间

  5·2023年一级建造师考试时间9月9、10日

  6·一级建造师考试科目

学员登陆
名师在线
成丽芹老师
张君老师
  张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
韩教授
陈明教授
  陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
