1Z206000 建设工程项目质量控制
命题考点十七 费用索赔
【教材解读】
一、承包商可索赔的费用项目

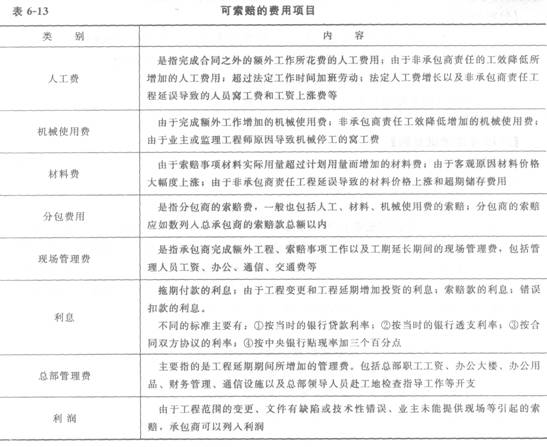

可索赔的费用项目见表6—13。
二、索赔费用的计算方法
1.实际费用法
计算原则是以承包商为某项索赔工作所支付的实际开支为根据,向业主要求费用补偿。用实际费用法计算时,在直接费的额外费用部分的基础上,再加上应得的间接费和利润,即是承包商应得的索赔金额。
2.总费用法
总费用法就是当发生多次索赔事件以后,重新计算该工程的实际总费用,实际总费用减去投标报价时的估算总费用,即为索赔金额。
3.修正的总费用法
修正的总费用法是对总费用法的改进,即在总费用计算的原则上,去掉一些不合理的因素,使其更合理。
【命题考点】
合同之外的额外工作;非承包商责任的工效降低;机械台班费;自有机械的折旧费;租赁机械的租赁费;列入总承包商的索赔款总额;拖期付款的利息;由于工程变更和工程延期增加投资的利息;索赔款的利息;错误扣款的利息;工程范围的变更、文件有缺陷或技术性错误、业主未能提供现场;支付的实际开支;考虑间接费和利润;实际总费用减去投标报价时的估算总费用;某项工作调整后的实际总费用减去该项工作的报价费用。
【分析预测】
(1)分析判断在某工程施工过程中所发生的额外费用是否可以提出索赔。
(2)计算某工程施工过程中承包商可以向业主提出的索赔款额为多少。
(3)要注意机械使用费的索赔单价的确定。
(4)选择不同的索赔费用的计算方法来计算索赔款。
【考题回顾】
【2010年度考试真题】
下列索赔事件中,承包人可以索赔利润的是( )。
A.材料价格上涨
B.工程暂停
C.工期延期
D.工程变更
【答案】D本题考核的是费用索赔。材料价格上涨可以索赔材料费。一般来说,由于工程范围的变更、文件有缺陷或技术性错误、业主未能提供现场等引起的索赔,承包商可以列入利润。但对于工程暂停的索赔,由于利润通常是包括在每项实施工程内容的价格之内的,而延长工期并未影响削减某些项目的实施,也未导致利润减少。所以,一般监理工程师很难同意在工程暂停的费用索赔中加进利润损失。
【2009年度考试真题】
1.下列事件中,承包商可以向业主提出费用索赔的有( )。
A.工程量发生变化,引起承包商费用的增加
B.货币出现贬值,导致承包商实际费用的增加
C.业主延期支付应付工程款,造成利润损失
D.由于不可抗力,造成停工损失
E.施工中出现了承包商难以预计的地下暗河,导致费用增加
【答案】AE本题考核的是建设工程项目的费用索赔。承包商可索赔的费用包括:由于非承包商责任的工效降低所增加的人工费用;超过法定工作时间加班劳动;法定人工费增长以及非承包商责任工程延期导致的人员窝工费和工资上涨费;由于索赔事项材料实际用量超过计划用量而增加的材料费;由于客观原因材料价格大幅度上涨;由于非承包商责任工程延期导致的材料价格上涨和超期储存费用;由于完成额外工作增加的机械使用费;非承包商责任工效降低增加的机械使用费;由于业主或监理工程师原因导致机械停工的窝工费;分包费用;现场管理费;拖期付款的利息;错误扣款的利息;总部(企业)管理费;由于工程范围的变更、文件有缺陷或技术性错误、业主未能提供现场等引起的索赔,承包商可以列入利润。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
