A.-0.24 B.-2.76
C.-3 D.-6
12.工程计划,丁程量3000m3,计划成本15元/m3,实际完成工程量2500m3,实际成本20元/m3,则该分项工程的施工进度偏差为( )。
A.拖后7500元 B.提前7500元
C.拖后12500元 D.提前12500元
13.某地面工程合同约定的本月计划完成工作量5000m3,计划单价20元/m3。到月底检查时,确认的承包商实际完成工作量4600m3,实际单价25元/m3,则该工程的费用绩效指数(CPI)为( )。
A.0.8 B.0.92
C.1.09 D.1.25
14.某施工企业进行土方开挖工程,按合同约定3月份的计划工作量为2400m3,计划单价是1 2元/m3;到月底检查时,确认承包商完成的工程量为2000m3,实际单价为15元/m3。则该工程的进度偏差(SV)和进度绩效指数(SPI)分别为( )。
A.0.6万元;0.80 B.-0.6万元;0.83
C.-0.48万元;0.83 D.0.48万元;0.80
15.成本偏差分析可采用不同的表达方法,常用的有( )。
A.网络图法、表格法和曲线法
B.网络图法、横道图法和表格法
C.比较法、因素分析法和差额计算法
D.横道图法、表格法和曲线法
16.反映的信息量少,但用它进行分析具有形象直观的特点的成本偏差分析方法是( )。
A.横道图法 B.曲线法
C.表格法 D.折线法
17.( )不属于偏差分析中的表格法的优点。
A.灵活、适用性强 B.形象、直观、一目了然
C.信息量大 D.可借助计算机,提高速度
18.应用S形曲线法进行施工成本偏差分析时,已完工作实际成本曲线与已完工作预算成本曲线的竖向距离表示( )。
A.成本累计偏差 B.进度累计偏差
C.进度局部偏差 D.成本局部偏差

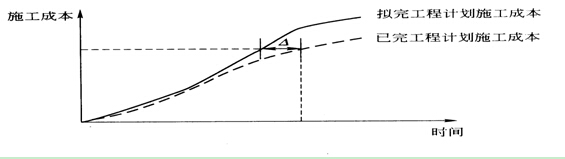

19.图中所示为拟完工程和已完工程计划施工成本的比较,图中△表示t时刻的( )。
A.施工成本节约值 B.施工成本增加值
C.施工进度滞后值 D.施工进度提前量
二、多项选择题
1.施工成本控制要以工程承包合同为依据,围绕降低工程成本这个目标,从( )方面着手,努力挖掘增收节支潜力,以求获得最大的经济效益。
A.工程变更 B.会计核算
D.成本计划
C.预算收入
E.实际成本
2.建设工程项目施工成本控制的主要依据包括( )。
A.工程承包合同 B.施工成本计划
C.工程进度报告 D.工程变更
E.工程质量水平
3.在施工成本控制过程中,采取措施纠正成本偏差之前需要完成的工作有( )。
A.检查纠偏的执行情况和效果
B.比较计划值与实际值
C.确定偏差的严重性及偏差产生的原因
D.估计完成项目所需的总费用
E.考核成本降低的实际效果
4.采用过程控制的方法控制施工成本时,控制的要点有( )。
A.人工费、材料费按量价分离原则进行控制
B.材料价格由项目经理负责控制
C.零星材料采用定额控制方法进行控制
D.提高劳动生产率,降低工程耗用人工工日,是控制人工费的主要手段
E.对分包费用的控制,重点是做好分包工程询价、验收和结算等工作
5.某项目采用赢得值法进行综合分析后得到:BCWP>BCWS>BCWP,则( )。
A.费用超支 B.费用节余
C.进度延误 D.进度提前
E.投人超前
6.关于项目费用偏差分析方法的说法,正确的有( )。
A.横道图法形象、直观 B.横道图法是最常见的一种方法
C.表格法反映的信息量大 D.表格法具有灵活、适用性强的优点
E.曲线法能够直接用于定量分析
【1Z202030答案与解析】
一、单项选择题
1.C; 2.B; 3.D; 4.B; *5.C; *6.B; *7.B; 8.A;
9.C;10.B; 11.C; 12.A; 13.A; 14.C; *15.D; *16.A;
*17.B; 18.A; 19.C
【解析】
5.答案C:
人工费的控制实行“量价分离”的方法,将作业用工及零星用工按定额工日的一定比例综合确定用工数量与单价,通过劳务合同进行控制。所以C正确。
6.答案B:
选项B不属于控制人工费支出的主要手段。所以B正确。
15.答案D:
偏差分析可以采用不同的表达方法,常用的有横道图法、表格法和曲线法。所以D正确。
16.答案A:
横道图法具有形象、直观、一目了然等优点,它能够准确表达出费用的绝对偏差,而且能直观地表明偏差的严重性。但这种方法反映的信息量少,一般在项目的较高管理层应用。所以A正确。
17.答案B:
形象、直观、一目了然属于横道图法的优点。所以B正确。
二、多项选择题
1.C、E; 2.A、B、C、D; 3.B、C、D; 4.A、D、E;
*5.B、D、E; *6.A、C、D
【解析】
5.答案B、D、E:
费用偏差CV= BCWP-ACWP,为负表示费用超支,为正表示费用节余,SV=BCWP-BCWS,为负表示进度延误,为正表示进度提前。所以B、D、E正确。
6.答案A、C、D:
横道图法形象、直观;表格法是最常见的一种方法;表格法反映的信息量大;表格法具有灵活、适用性强的优点;表格法将项目编号、名称、各费用参数以及费用偏差数综合归纳入一张表格中,并且直接在表格中进行比较。由于各偏差参数都在表中列出,使得费用管理者能够综合地了解并处理这些数据。此法能够直接用于定量分析。所以A、C、D正确。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
