1Z203033工程网络计划有关时间参数的计算
一、双代号网络计划时间参数的计算
双代号网络计划时间参数计算的目的在于通过计算各项工作的时间参数,确定网络计划的关键工作、关键线路和计算工期,为网络计划的优化、调整和执行提供明确的时间参数。双代号网络计划时间参数的计算方法很多,一般常用的有按工作计算法和按节点计算法进行计算。以下只讨论按工作计算法在图上进行计算的方法。
(一)时间参数的概念及其符号
1.工作持续时间(Di—j)
工作持续时间是一项工作从开始到完成的时间。
2.工期(T)
工期泛指完成任务所需要的时间,一般有以下三种:
(1)计算工期,根据网络计划时间参数计算出来的工期,用t表示;
(2)要求工期,任务委托人所要求的工期,用丁r表示;
(3)计划工期,根据要求工期和计算工期所确定的作为实施目标的工期,用丁p表示。
网络计划的计划工期Tp应按下列情况分别确定:
当已规定了要求工期Tt时,
Tp≤Tr (1Z203033-1)
当未规定要求工期时,可令计划工期等于计算工期,
Tp=Tc(1Z203033-2)
3.网络计划中工作的六个时间参数
(1)最早开始时间(ESi-j),是指在各紧前工作全部完成后,工作i一j有可能开始的最早时刻。
(2)最早完成时间(EFi一j),是指在各紧前工作全部完成后,工作i一j有可能完成
的最早时刻。
(3)最迟开始时间( LSi-j),是指在不影响整个任务按期完成的前提下,工作i一j
必须开始的最迟时刻。
(4)最迟完成时间(LEi一j),是指在不影响整个任务按期完成的前提下,工作i一j
必须完成的最迟时刻。
(5)总时差(TFi-j),是指在不影响总工期的前提下,工作i一j可以利用的机动
时间。
(6)自由时差( FFi-j),是指在不影响其紧后工作最早开始的前提下,工作i一j可以利用的机动时间。

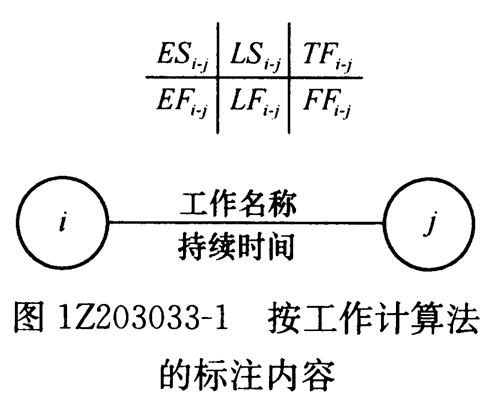

按工作计算法计算网络计划中各时间参数,其计算结果应标注在箭线之上,如图1Z203033-1所示。
(二)双代号网络计划时间参数计算
按工作计算法在网络图上计算六个工作时间参数,必须在清楚计算顺序和计算步骤的基础上,列出必要的公式,以加深对时间参数计算的理解。时间参数的计算步骤如下。
1.最早开始时间和最早完成时间的计算
工作最早时间参数受到紧前工作的约束,故其计算顺序应从起点节点开始,顺着箭线方向依次逐项计算。

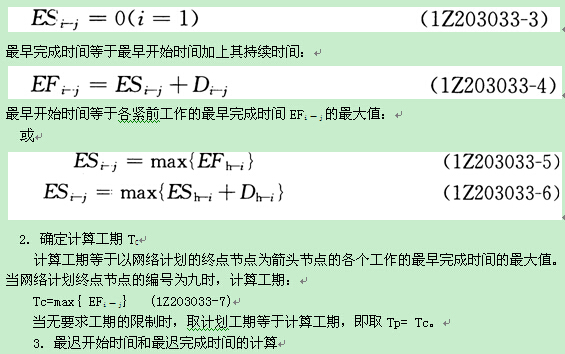

以网络计划的起点节点为开始节点的工作最早开始时间为零。如网络计划起点节点的编号为1,则:
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
