1Z203035 进度计划调整的方法
在计划执行过程中,由于组织、管理、经济、技术、资源、环境和自然条件等因素的影响,往往会造成实际进度与计划进度产生偏差,如果偏差不能及时纠正,必将影响进度目标的实现。因此,在计划执行过程中采取相应措施来进行管理,对保证计划目标的顺利实现具有重要意义。
进度计划执行中的管理工作主要有以下几个方面:
(1)检查并掌握实际进展情况;
(2)分析产生进度偏差的主要原因;
(3)确定相应的纠偏措施或调整方法。
一、进度计划的检查
(一)进度计划的检查方法
1.计划执行中的跟踪检查
在网络计划的执行过程中,必须建立相应的检查制度,定时定期地对计划的实际执行情况进行跟踪检查,收集反映实际进度的有关数据。
2.收集数据的加工处理
收集反映实际进度的原始数据量大面广,必须对其进行整理、统计和分析,形成与计划进度具有可比性的数据,以便在网络图上进行记录。根据记录的结果可以分析判断进度
的实际状况,及时发现进度偏差,为网络图的调整提供信息。
3.实际进度检查记录的方式
(1)当采用时标网络计划时,可采用实际进度前锋线记录计划实际执行状况,进行实
际进度与计划进度的比较。
实际进度前锋线是在原时标网络计划上,自上而下从计划检查时刻的时标点出发,用点画线依此将各项工作实际进度达到的前锋点连接而成的折线。通过实际进度前锋线与原进度计划中各工作箭线交点的位置可以判断实际进度与计划进度的偏差。

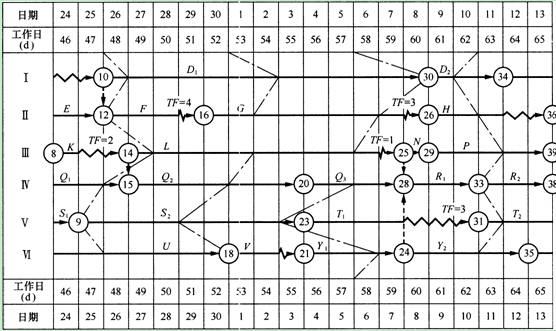

例如,图1Z203035所示是一份时标网络计划用前锋线进行检查记录的实例。该图有4条前锋线,分别记录了第47、52,57、62天的四次检查结果。
(2)当采用无时标网络计划时,可在图上直接用文字、数字、适当符号或列表记录计划的实际执行状况,进行实际进度与计划进度的比较.,
(二)网络计划检查的主要内容
(1)关键工作进度;
(2)非关键工作的进度及时差利用情况;
(3)实际进度对各项工作之间逻辑关系的影响;
(4)资源状况;
(5)成本状况;
图IZ203()35 实际进度前锋线实例
(6)存在的其他问题。
(三)对检查结果进行分析判断
通过对网络计划执行情况检查的结果进行分析判断,可为计划的调整提供依据。一般应进行如下分析判断:
(1)对时标网络计划宜利用绘制的实际进度前锋线,分析计划的执行情况及其发展趋势,对未来的进度作出预测、判断,找出偏离计划目标的原因及可供挖掘的潜力所在5
(2)对无时标网络计划宜按表1Z203035记录的情况对计划中未完成的工作进行分析判断。
网络计划检查结果分析表 表1Z203035
|
|
检查时 |
按计划最 |
总时差(d) |
自由时差(d) |
| ||
工作编号
|
工作名称
|
尚需工
作天数 |
迟完成尚
有天数 |
原有
|
目前尚有
|
原有
|
目前尚有
|
情况分析
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
