★★★★★索赔费用的计算
1Z206063 索赔费用的计算

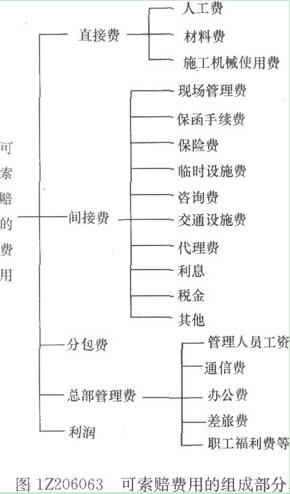

一、索赔费用的组成
哪些内容可索赔,要按照各项费用的特点、条件进行分析论证。
1.人工费。对于索赔费用中的人工费部分而言,人工费是指完成合同之外的额外工作所花费的人工费用;由于非承包商责任的工效降低所增加的人工费用;超过法定工作时间加班劳动;法定人工费增长以及非承包商责任工程延期导致的人员窝工费和工资上涨费等。
2.材料费。材料费中应包括运输费、仓储费以及合理的损耗费用。
举例:2011年第95题
按照国际惯例,承包商可索赔的材料费包括( )。
A.由于承包商管理不善,造成材料损坏失效引起的损失费
B.由于索赔事项导致材料实际用量超过计划用量而增加的材料费
C.承包商使用不合格材料引起的损失费用
D.由于客观原因造成材料价格大幅度上涨而增加的材料费
E.由于非承包商责任造成工期延误而导致的材料价格上涨和超期储存费用
【试题答案】BDE
3.施工机械使用费。施工机械使用费的索赔包括:由于完成额外工作增加的机械使用费;非承包商责任工效降低增加的机械使用费;由于业主或监理工程师原因导致机械停工的窝工费。窝工费的计算,如系租赁设备,一般按实际租金和调进调出费的分摊计算;如系承包商自有设备,一般按台班折旧费计算,而不能按台班费计算,因台班费中包括了设备使用费。
举例:2013年第9题
当发生索赔事件时,对于承包商自有的施工机械,其费用索赔通常按照( )进行计算。
A.台班费
B.设备使用费
C.台班折旧费
D.进出场费用
【试题答案】C
4.分包费用。分包商的索赔应如数列入总承包商的索赔款总额以内。
5.现场管理费。索赔款中的现场管理费是指承包商完成额外工程、索赔事项工作以及工期延长期间的现场管理费,包括管理人员工资、办公、通信、交通费等。
6.利息。发生于下列情况:拖期付款的利息;错误扣款的利息。
7.总部(企业)管理费。索赔款中的总部管理费主要指的是工程延期期间所增加的管理费。
8.利润。一般来说,由于工程范围的变更、文件有缺陷或技术性错误、业主未能提供现场等引起的索赔,承包商可以列入利润。一般监理工程师很难同意在工程暂停的费用索赔中加进利润损失。索赔利润的款额计算通常是与原报价单中的利润百分率保持一致。
二、索赔费用的计算方法 .
索赔费用的计算方法有:实际费用法、总费用法和修正的总费用法。
(一)实际费用法
用实际费用法计算时,在直接费的额外费用部分的基础上,再加上应得的间接费和利润,即是承包商应得的索赔金额。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
