1Z202020施工成本计划
1Z202021施工成本计划的类型
★高频考点1:施工成本计划的类型
☆速记点评:注意三种计划的特点分析,同时要和第三部分进度计划的名称进行区分。

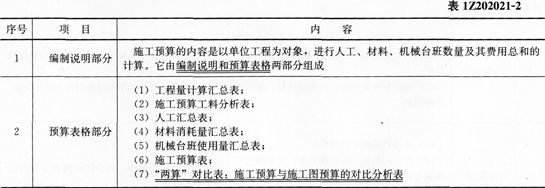

★高频考点2:施工预算内容
☆速记点评:施工预算编制依据:(1)会审后的施工图纸、设计说明书和有关的标准图;(2)施工组织设计或施工方案;(3)施工图预算书;(4)现行的施工定额,材料预算价格,人工工资标准,机械台班费用定额及有关文件;(5)工程现场实际勘察与测量资料,如工程地质报告、地下水位标高等;(6)建筑材料手册等常用工具性资料。

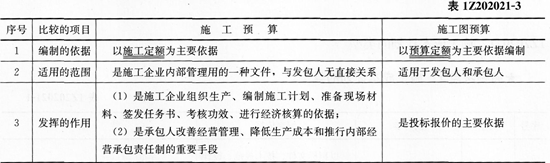

★高频考点3:施工预算与施工图预算(两算)的区别
☆速记点评:“两算”对比的方法有实物对比法和金额对比法。“两算”对比的内容如下:
(1)人工量及人工费的对比分析:施工预算的人工数量及人工费比施工图预算一般要低6%左右。施工定额的用工量一般都比预算定额低。(2)材料消耗量及材料费的对比分析:施工定额的材料损耗率一般都低于计价定额,施工预算的材料消耗量及材料费一般低于施工图预算。总的水平应该是施工预算低于施工图预算。(3)施工机具费的对比分析:如果发生施工预算的机具费大量超支,而又无特殊原因时,则应考虑改变原施工方案,尽量做到不亏损而略有盈余。(4)周转材料使用费的对比分析:周转材料宜按其发生的费用进行对比分析。
