进度计划调整的方法
一、进度计划的检查
二、进度计划的调整

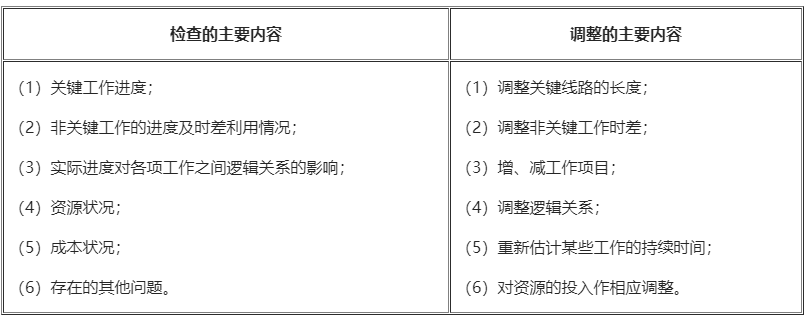

1.检查的内容与调整的内容
2.网络计划调整的方法
1)调整关键线路的方法
进度拖后时,应在尚未完成的关键工作中,选择资源强度小或费用低的工作缩短其持续时间;
进度提前时,若不拟提前工期,应选用资源占用量大或者直接费用高的后续关键工作,适当延长其持续时间。
2)非关键工作时差的调整方法
(1)将工作在其最早开始时间与最迟完成时间范围内移动;
(2)延长工作的持续时间;
(3)缩短工作的持续时间。
3)增、减工作项目时的调整方法
(1)不打乱原网络计划总的逻辑关系,只对局部逻辑关系进行调整;
(2)在增减工作后应重新计算时间参数,分析对原网络计划的影响。
4)调整逻辑关系
逻辑关系的调整只有当实际情况要求改变施工方法或组织方法时才可进行
5)调整工作的持续时间
6)调整资源的投入。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
