2011年一级注册建造师建设工程项目管理试题特训(3)_第2页
A. 43.50
B. 40.50
C.35.50
D.23.50
A B C D
您的答案: 标准答案: a
本题分数: 1.00 分,你答题的情况为 错误 所以你的得分为 0 分
解析:需调整的价格差额=500×[0.4+(0.35×0.6×1.1+0.55×0.6×1.2+0.1×0.6)—1]=43.5
26、

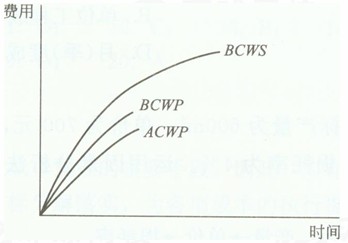

用赢得值法进行成本分析时,下列图形说明( )
A.效率低,进度较慢,投入超前
B.效率高,进度较慢,投入拖后
C.效率较高,进度快,投入超前
D.效率较低,进度较快,投入超前
A B C D
您的答案: 标准答案: b
本题分数: 1.00 分,你答题的情况为 错误 所以你的得分为 0 分
解析:措施:迅速增加人员投入
27、 某国际承包工程的有关费用项目:工程量清单费用290万美元;工程变更费5万美元;费用索赔6万美元;材料预付款28万美元;业主索赔7万美元等. 按FIDIC条件下工程支付范围的项目归类,属于工程费用的共计( )万美元.
A. 301
B.294
C. 329
D.336
A B C D
您的答案: 标准答案: a
本题分数: 1.00 分,你答题的情况为 错误 所以你的得分为 0 分
解析:
28、 某地下工程合同约定,计划3月份完成混凝土工程量500m3,4月份完成450m3,合同单价均为600元/m3。而至各月底,经确认的工程实际进展情况为,3和4月份实际完成的混凝土工程量均为400m3,实际单价700元/m3。至3月底,该工程的费用绩效指数(CPI)为( )。
A.0.800
B.0.857
C.1.167
D.1.250
A B C D
您的答案: 标准答案: b
本题分数: 1.00 分,你答题的情况为 错误 所以你的得分为 0 分
解析:费用绩效指数CPI=BCWP /ACWP=400×600/(400×700)
=0. 857。
29、 已知某单代号工程网络计划中工作M的紧后工作是K和L,工作K的最迟开始时间为16,最早开始时间为12;工作L的最迟完成时间为18,最早完成时间为15;工作M的持续时间为6天,自由时差为3天,则工作M的总时差为( )天。
A. 6
B.7
C.8
D.9
A B C D
您的答案: 标准答案: a
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
学员登陆
网校历年通过率
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
