1、由不同深度的计划构成的进度计划系统包括( )。
A.总进度计划
B.项目子系统进度计划
C.单项工程进度计划
D.单位工程进度计划
E.工序作业进度计划
答案:ABC
2、项目信息门户中的进度计划系统中包括( )。
A.总进度纲要
B.一级进度计划
C.二级进度计划
D.三级进度计划
E.四级进度计划
答案:ACDE
3、工程网络计划按工作持续时间的特点划分为( )
A.肯定型问题的网络计划
B.非肯定型问题的网络计划
C.双代号网络计划
D.单代号网络计划
E.随机网络计划
答案:ABE

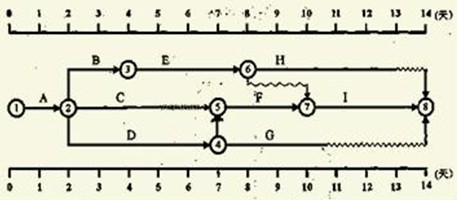

4、下图所示的双代号时标网络计划中,所提供的正确信息有( )。
A.计算工期为14天
B.工作A.D.F为关键工作
C.工作D的总时差为3天
D.工作E的总时差和自由时差均为2天
答案:AB
解析:工作B的总时差为2天,自由时差为0天
5、调整工程网络计划时,调整内容一般包括( )。
A.非关键工作时差
B.关键线路长度
C.工作组织关系
D.工作工艺工程
E.工作持续时间
答案:ABE
6、建设工程项目质量的基本特性包括( )。
A.反映使用功能的质量特性
B.反映安全可靠的质量特性
C.反映经济适用的质量特性
D.反映艺术文化的质量特性
E.反映建筑环境的质量特性
答案:ABDE
解析:建设工程项目质量的基本特性包括:反映使用功能的质量特性、反映安全可靠的质量特性、反映艺术文化的质量特性、反映建筑环境的质量特性。
7、建设工程项目质量控制系统涉及的任务范围包括( )。
A.勘察
B.招标
C.设计
D.施工
E.竣工验收
答案:ACDE
解析:项目质量控制系统涉及的任务范围是施工全过程,即勘察、设计、采购、施工和竣工验收等各个实施环节。
8、施工生产要素的质量控制的对象包括( )。
A.劳动主体的控制
B.劳动对象的控制
C.施工工艺的控制
D.施工设备的控制
E.劳动手段的控制
答案:ABCD
解析:施工生产要素的质量控制的对象包括劳动主体的控制、劳动对象的控制、施工工艺的控制、施工设备的控制、施工环境的控制。
9、我国为了加强对建设工程质量的管理,在( )中明确政府行政主管部门设立专门机构对建设工程质量行使监督职能。
A.建筑法
B.安全生产管理条例
C.工程施工质量验收规范
D.建设工程质量管理条例
E.中华人民共和国招标投标法
答案:AD
解析:为加强对建设工程质量的管理,我国《建筑法》及《建设工程质量管理条例》明确政府行政主管部门设立专门机构对建设工程质量行使监督职能。
10、在质量管理过程中,排列图法可以发挥的作用有( )。
A.通过抽样检查或检验试验查找质量问题的统计数据
B.质量问题原因分析的统计数据
C.通过抽样检查或检验试验查找质量偏差的统计数据
D.分层罗列质量问题产生的各个层次原因
E.通过抽样检查或检验试验查找质量缺陷的统计数据
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
