2022年一级建造师《项目管理》每日必练及答案解析(3月14日)
1.【单选】在某工程网络计划中,已知工作M没有自由时差,但总时差为5d,监理工程师检查实际进度时发现该工作的持续时间延长了4d,说明此时工作M的实际进度( )。
A.既不影响总工期,也不影响其后续工作的正常进行
B.不影响总工期,但将其紧后工作的最早开始时间推迟4d
C.将使总工期延长4d,但不影响其后续工作的正常进行
D.将其后续工作的开始时间推迟4d,并使总工期延长ld
2.【单选】网络计划中,某项工作的最早开始时间是第4 天,持续2 天。两项紧后工作的最迟开始时间是第9 和第11 天。该项工作的最迟开始时间是第( )天。
A.6
B.8
C.9
D.7

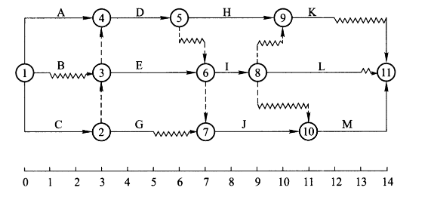

3.【单选】某分部工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差( )天。
A.分别为2和3
B.均为2
C.分别为2和4
D.均为0
查看答案解析1.【答案】B
【解析】总时差指不影响总工期的前提下,工作可以利用的机动时间。自由时差指在不影响其紧后工作最早开始的前提下,该工作可以利用的机动时间。所以M的实际进度不影响总工期,但是将其紧后工作的最早开始时间推迟4d。
2.【答案】D
【解析】最迟完成时间等于各紧后工作的最迟开始时间的最小值:min(9,11)取最小值得9;最迟开始时间等于最迟完成时间减去其持续时间,即9-2=7,所以该项工作的最迟开始时间是第7天。
3.【答案】B
【解析】自由时差可以直接在图上通过波形线得出,波形线的长度即为自由时差2。而时标网络计划中一项工作的总时差本工作的自由时差与紧后工作总时差的最小值之和。其中以终点节点为结束节点的工作(无紧后工作)的总时差为2。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
学员登陆
网校历年通过率
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
