合同履行期间,因人工、材料、工程设备和机械台班价格波动影响合同价格时,人工、机械使用费按照国家或省、自治区、直辖市建设行政管理部门、行业建设管理部门或其授权的工程造价管理机构发布的人工成本信息、机械台班单价或机械使用费系数进行调整;需要进行价格调整的材料,其单价和采购数应由发包人复核,发包人确认需调整的材料单价及数量作为调整合同价款差额的依据。
(1)人工单价发生变化且符合计价规范中计价风险相关规定时,发承包双方应按省级或行业建设主管部门或其授权的工程造价管理机构发布的人工成本文件调整合同价款。
【例1Z103082-3】 ××工程在施工期间,省.工程造价管理机构发布了人工费调增10%的文件,适用时间为××年×月×日,该工程本期完成合同价款1576893.50元,其中人工费283840.83元,与定额人工费持平,本期人工费应否调整,调增多少?
解:因为人工费与定额人工费持平,则低于发布价格,应予调增:
283840.83×10%=28384.08元
(2)材料、工程设备价格变化的价款调整按照发包人提供的主要材料和工程设备一览表,由发承包双方约定的风险范围按以下规定调整合同价款:
1)承包人投标报价中材料单价低于基准单价:施工期问材料单价涨幅以基准单价为基础超过合同约定的风险幅度值,或材料单价跌幅以投标报价为基础超过合同约定的风险幅度值时,其超过部分按实调整。
2)承包人投标报价中材料单价高于基准单价:施工期间材料单价跌幅以基准单价为基础超过合同约定的风险幅度值.或材料单价涨幅以投标报价为基础超过合同约定的风险幅度值时,其超过部分按实调整。
3)承包人投标报价中材料单价等于基准单价:施工期间材料单价涨、跌幅以基准单价为基础超过合同约定的风险幅度值时,其超过部分按实调整。
4)承包人应在采购材料前将采购数量和新的材料单价报发包人核对,确认用于本合同工程时,发包人应确认采购材料的数量和单价。发包人在收到承包人报送的确认资料后3个工作日不予答复的视为已经认可,作为调整合同价款的依据。如果承包人未报经发包人核对即白行采购材料,再报发包人确认调整合同价款的,如发包人不同意,则不作调整。
前述基准价格是指由发包人在招标文件或专用合同条款中给定的材料。工程设备的价格,该价格原则上应当按照省级或行业建设主管部门或其授权的工程造价管理机构发布的信息价编制。
(3)施工机械台班单价或施工机械使用费发生变化超过省级或行业建设主管部门或其授权的工程造价管理机构规定的范围时,按其规定调整合同价款。

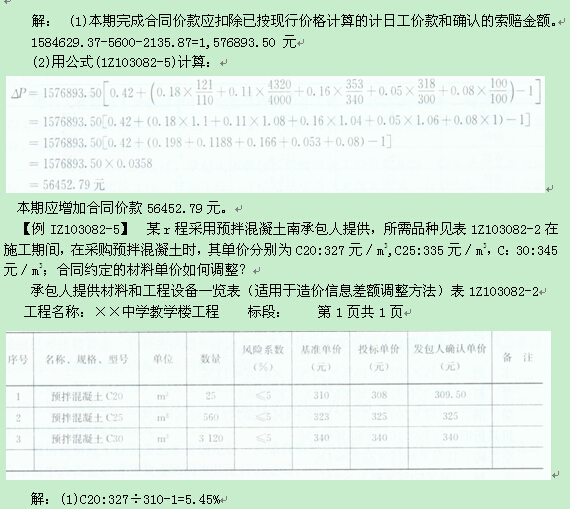

【例IZ103082-4】 ××工程约定采用价格指数法调整合同价款,具体约定见表1Z103082-1数据,本期完成合同价款为:1584629.37元,其中:已按现行价格计算的计日工价款为5600元,发承包双方确认应增加的索赔金额2135.87元,请计算应调整的合同价款差额。
承包人提供材料和工程设备一览表(适用于价格指数调整方法)表IZ103082-1
工程名称:××工程 标段: 第1页共l页
序号
|
名称、规格、型号
|
变值权重
B |
皋本价格指数
F0 |
现行价格指数
Ft |
备 注
|
1 |
人工费 |
0.18 |
110% |
121% |
|
2 |
钢材 |
0.11 |
4000元/t |
4320元/t |
|
3 |
预拌混凝土C30 |
0.16 |
340元/m3 |
353元/m。 |
|
4 |
页岩砖 |
0.05 |
300元/千匹 |
318元/千匹 |
|
5 |
机械费 |
0.08 |
100% |
100% |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
定值权重A |
0.42 |
|
|
|
|
合计 |
1 |
|
|
|
投标单价低于基准价.按基准价算,已超过约定的风险系数,应予调整。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
