4月份工程量价款:800×458.87=367096(元)。
应签证的工程款为367096×(1—3%)=356083.12(元)。
4月份应增加的工程款:(600+1200+700)×(458.87—446)×(1—3%)=29961.36(元)。
(2)总监理工程师签发的实际付款金额为356083.12+29961.36=386044.48(元)。
案例分析题2

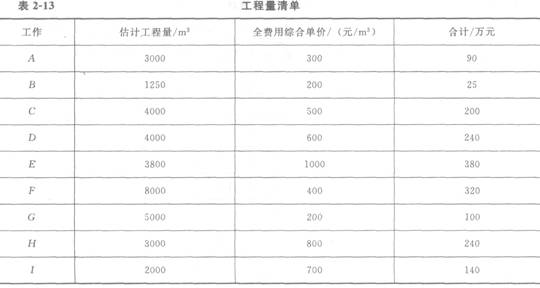

某工程,施工单位按招标文件中提供的工程量清单作出报价(见表2—13)。施工合同约定:
(1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。
(2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。

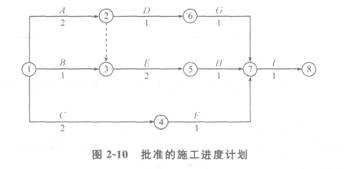

经项目监理机构批准的施工进度计划如图2-10所示(时间单位:月)。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一项新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/m3,工程量为3000m3。
【问题】
1.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。
2.新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2位小数)
3.该工程合同总价是多少?增加N工作后的工程造价是多少?

4.若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在表2-14中填入H、I、N三项工作分月工程进度款。
5.该工程预付款是多少?第1个月至第4个月每月结算款各为多少?
【参考答案】
1.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理的判断及理由。
(1)要求建设单位另行支付工程保护措施费不合理。
理由:该部分费用已包括在合同价中(或属施工单位支付的费用)。
(2)要求建设单位另行支付安全防护费不合理。
理由:该部分费用已包括在合同价中(或属施工单位支付的费用)。
2.新增分项工程N的全费用综合单价及工程变更后增加的款额。
(1)新增分项工程N的全费用综合单价(也可合并计算)。
①分项直接费=400元/m3
②间接费=①×10%=400×10%=40(元/m3)
③利润=(①+②)×5%=(400+40)×5%=22(元/m3)
④税金=(①+②+③)×3.41%=(400+40+22)×3.41%=15.75(元/m3)
⑤全费用综合单价=①+②+③+④=400+40+22+15.75=477.75(元/m3)
(2)工程变更后增加的款额=477.75×3000=1433250(元)=143.33(万元)
3.该工程合同总价和增加N工作后的工程造价。
(1)该工程合同总价=90+25+200+240+380+320+100+240+140=1735(万元)
(2)增加N工作后的工程造价=1735+143.33=1878.33(万元)

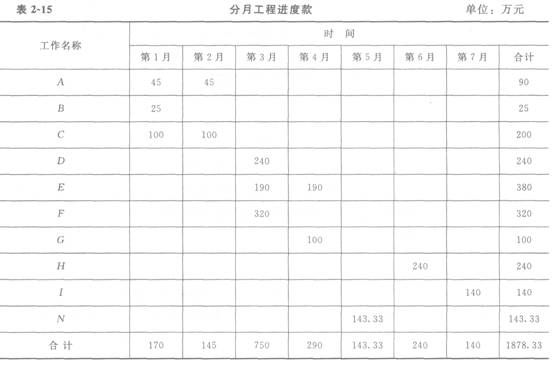

4.计算H、I、N三项工作分月工程进度款,并将结果填入表2~15中。
(1)H工作第6月工程进度款=240万元
(2)I工作第7月工程进度款=140万元
(3)N工作第5月工程进度款=143.33万元
5.该工程预付款及第1个月至第4个月每月结算款的计算。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
