2012年一级注册建造师建筑工程考前辅导资料166_第5页
5.事件3中,施工单位提出的变更程序是否妥当?说明理由。
【参考答案】
1.该施工进度计划中的关键线路有4条。
A→D→H→J(或:①→②→⑤→⑧→⑩)。
A→D→H→K(或:①→②→⑤→⑧→⑨→⑩)。
A→D→I→J(或:①→②→⑤→⑥→⑦→⑧→⑩)。
A→D→I→K(或:①→②→⑤→⑥→⑦→⑧→⑨→⑩)。
2.开工后前3个月施工单位每月应获得的工程款如下。
第1个月:30+54×1/2=57(万元)。
第2个月:54×1/2+30×1/3+84×1/3=65(万元)。
第3个月:30×1/3+84×1/3+300+21=359(万元)。
3.(1)工程预付款为:840×20%=168(万元)。
(2)前3个月施工单位累计应获得的工程款:57+65+359=481(万元),大于840×50%=420(万元)。因此,预付款应从第3个月开始扣回。
(3)开工后前3个月总监理工程师签证的工程款为:
第1个月:57—57×10%=51.3(万元)(或:57×90%=51.3(万元))。
第2个月:65—65×10%=58.5(万元)(或:65×90%=58.5(万元))。
前2个月扣留保修金:(57+65)×10%=12.2(万元)。
应扣保修金总额:840×5%=42.0(万元)。
由于359×10%=35.9(万元),故大于42.0—12.2=29.8(万元)。
第3个月应签证的工程款:359-(42.0—12.2)-168/3=273.2(万元)。
4.事件1和事件2中,施工单位提出的费用要求是否合理的判断及理由。
(1)事件1中,施工单位提出的费用要求不合理。
理由:因为安全施工自检费用属于建筑安装工程费中的措施费(或:该费用已包含在合同价中)。
(2)事件2中,施工单位提出的费用要求不合理。
理由:因为商品混凝土供货单位与建设单位没有合同关系。
5.事件3中,施工单位提出的变更程序不妥。
理由:提出工程变更应先报项目监理机构。
案例分析题5

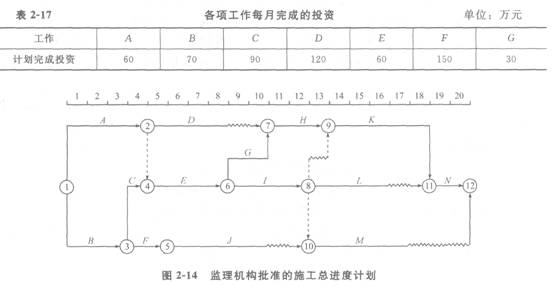

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,采用可调价施工合同形式。工期20个月,项目监理机构批准的施工总进度计划如图2—14所示,各项工作在其持续时间内均按匀速进展,每月计划完成投资见表2—17。
施工过程中发生如下事件。
事件1:建设单位要求调整场地标高,设计单位修改施工图,A工作开始时问推迟1个月,致使施工单位机械闲置和人工窝工损失。
事件2:设计单位修改图纸使C工作发生工程量变化,增加造价10万元,施工单位及时调整施工部署,如期完成了C工作。
事件3:D、E工作受A工作的影响,开始时间也推迟了1个月,由于物价上涨原因,6~7月份D、E工作的实际完成投资较计划完成投资增加了10%。D、E工作均按原持续时间完成,由于施工机械故障,J工作7月份实际完成计划工程量的80%,J工作持续时间最终延长1个月。
事件4:G、I工作的实施过程中遇到非常恶劣的气候,导致G工作持续时间延长0.5个月;施工单位采取了赶工措施,使工作能按原持续时间完成,但需增加赶工费0.5万元。
事件5:L工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,施工单位以隐蔽工程已经监理工程师验收为由拒绝复验。在监理机构的坚持下,对隐蔽工程进行剥离复验。复验结果,工程质量不合格,施工单位进行了整改。
以上事件1~4发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。
1~7月份投资情况见表2—18。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
