【问题】
1.事件1中,施工单位顺延和补偿费用的要求是否成立?说明理由。
2.事件2中,施工单位顺延和补偿费用的要求是否成立?说明理由。
3.事件5中施工复验,施工单位和项目监理机构的做法是否妥当?分别说明理由。
4.针对施工过程中发生的事件,项目监理机构的工程延期为多少个月?该工程实际工期为多少个月?
5.填写表中空格处的已完工程计划投资、已完工程实际投资,并分析7月末的投资偏差和进度偏差。
【参考答案】
1.事件1中,施工单位顺延工期和补偿费用的要求成立。
理由:A工作开始时间推迟属建设单位原因且A工作在关键线路上。
2.事件2中,施工单位顺延和补偿费用的要求是否成立的判断及理由。
(1)事件2中,施工单位顺延工期要求成立。
理由:因该事件为不可抗力事件且G工作在关键线路上。
(2)事件2中,施工单位补偿费用要求不成立。
理由:因属施工单位自行赶工行为。
3.事件5中,施工单位和项目监理机构的做法是否妥当的判断及理由。
(1)事件5中施工复验,施工单位的做法不妥。
理由:施工单位不得拒绝剥离复验。
(2)事件5中施工复验,项目监理机构的做法妥当。
理由:对隐蔽工程质量产生质疑时有权进行剥离复验。
4.(1)事件1发生后应批准工程延期1个月。
(2)事件4发生后应批准工程延期0.5个月。
其他事件未造成工期延误,故项目监理机构的工程延期为1.5个月。该工程实际工期为(20+1+0.5)个月=21.5个月。

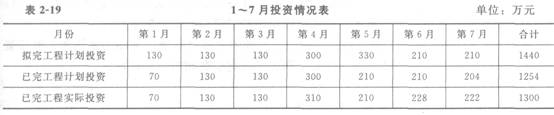

5.7月末的投资偏差和进度偏差分析见表2-19所示。
7月末投资偏差=1300—1254=46(万元)>0,投资超支。
7月末进度偏差=1440—1254=186(万元)>0,进度拖延。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
