2012年一级注册建造师建筑工程考前辅导资料166_第4页
2.对事件2中施工单位的要求是否合理的判断。
(1)施工单位要求建设单位支付保管费是合理的。理由:依据《建设工程施工合同(示范文本)》(GF-1999—0201)的规定,建设单位提供的材料,施工单位负责保管,建设单位支付相应的保管费用。
(2)施工单位要求建设单位支付检验费是合理的。理由:依据《建设工程施工合同(示范文本)》的规定,建设单位提供的材料,由施工单位负责检验,建设单位承担检验费用。
(3)施工单位要求建设单位支付二次搬运费是不合理的。理由:二次搬运费已包含在建筑安装工程费用中的措施费(或直接费)中。
3.事件3中项目监理机构是否应批准施工单位提出的索赔要求的判断。

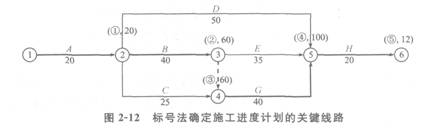

如图2—12所示,粗实线表示关键线路;经分析可知,E工作有5d总时差。。
(1)B工作停工3d,应批准工期延长3d(因属建设单位原因且工作处于关键线路上);费用可以索赔。应补偿停工损失=3×30×50+3×10×200=10500(元)
(2)C工作停工5d,工期索赔不予批准,停工损失不予补偿,因属施工单位原因。
(3)E工作停工6d,应批准工期延长1d(该停工属建设单位原因所造成,但E工作有5d总时差,停工使总工期延长了1d);费用可以索赔。应补偿停工损失=6d×20×50+6×5×200=12000(元)
4.事件4中,若构件质量检验合格,由建设单位承担试验检验费用;若构件质量检验不合格,由施工单位承担试验检验费用。
5.由于非施工单位原因使B工作和E工作停工,造成总工期延长4d,工期提前了120+4—122=2(d),施工单位应获得工期提前奖励,应得金额=2×3000=6000(元)。
案例分析题4

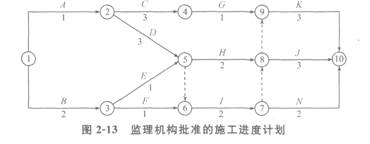

某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。合同工期为9个月,合同总价为840万元。项目监理机构批准的施工进度计划如图2-13所示(时间单位:月),各项工作均按照最早时间安排且匀速施工,施工单位的部分报价见表2—16。施工合同中约定:预付款为合同总价的20%,当工程款支付达到合同价的50%时开始扣预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按每月进度款的10%扣留,扣完为止。
工程于2005年3月1日开工,施工中发生了如下事件:
事件1:建设单位接到政府安全管理部门将于6月份进行现场工程安全施工大检查的通知后,要求施工单位结合现场安全状况进行自查,对存在的问题进行整改。施工单位进行了自查整改,并向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生的费用。
事件2:现场浇筑的混凝土楼板出现了多道裂缝,经有资质的检测单位检测分析,认定是商品混凝土的质量问题。对此,施工单位提出,因混凝土厂家是建设单位推荐的,故建设单位负有推荐的责任,应分担检测的费用。
事件3:K工作施工中,施工单位以按设计文件建议的施工工艺难以施工为由,向建设单位书面提出了工程变更的请求。
【问题】
1.该施工进度计划中有几条关键线路?请指出。
2.开工后3个月施工单位应获得的工程款是多少?
3.工程预付款是多少?预付款从何时开始扣回?开工3个月后,总监理工程师每个月签证的工程款是多少?
4.分别分析事件1和事件2中,施工单位提出的费用要求是否合理?说明理由。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
