2012年一级注册建造师市政实务案例分析77.某集团小区建造4栋结构形式完全相同的6层钢筋混凝土结构住宅楼。如果设计时把每一栋住宅楼作为一个施工段,并且所有的施工段都安排一个工作队或安装一台机械时,每栋楼的主要施工过程和各个施工过程的流水节拍如下:基础工程7天,结构工程14天,室内装修工程14天,室外工程7天。根据流水节拍特点,可组织异节奏流水施工。
问题:
(1)什么是异节奏流水组织方式,试述其特点。
(2)什么是流水节拍,应怎样计算?
(3)试根据背景资料,组织成倍节拍流水施工。
题解:
(1)答:异节奏流水组织/考 试大/方式,亦称为成倍节拍流水。在流水施工组织中,各施工过程在每个施工段上的流水节拍相等,而不同的施工过程之间,由于劳动量的不等以及技术或组织上的原因,其流水节拍互成倍数。根据实际情况,异节奏流水施工组织方式又可以分为一般成倍节拍流水和加快速度节拍流水施工。

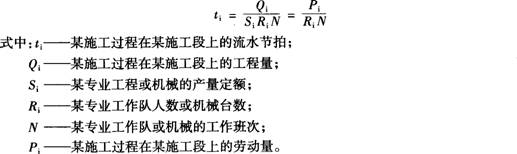

(2)答:流水节拍是指某个专业施工队在各个施工段完成各自施工过程所必须持续的作业时间,通常以ti;表示,其计算公式是:
