8.有一房屋建筑工程,经进行项目分解,可分解成A、B、C、D、E、F、G七项工作,其工作明细表如表1所示。
工作明细表 表1
工作名称 |
紧前工作 |
工作历时 |
备 注 |
A |
|
|
|
B |
A |
|
|
C |
A |
|
|
D |
B |
|
|
E |
A、B |
|
|
F |
D、E |
|
|
G |
D、F、C |
|
|
问题:
(1)简述绘制单代号网络图的基本规则。 (2)表1中,工作历时的确定方法有几种?
(3)试根据上述材料绘制单代号网络图。
题解:
(1)答:①在网络图的开始和结束增加/考 试大/虚拟的起点节点和终点节点,保证网络计划有一个起点,一个终点;②网络中严禁出现循环回路;③网络图中严禁出现双箭头或无箭头的连线;④网络图中除起点节点和终点节点外,不允许出现没有内向箭线的工作节点和没有外向箭头的工作节点;⑤网络图中不允许出现重复编号的工作,一个编号只能代表一项工作;⑥网络图中的编号应是紧后工作的节点编号大于紧前工作的节点编号。
(2)答:有定额计算法和三时估计法两种。定额估计法用于组成网络图的各项工作可变因素较少,能够确定一个时间消耗值的情况,后者用于当各项可变因数多,因而有工作历时不能确定一个单一时间值的情况。

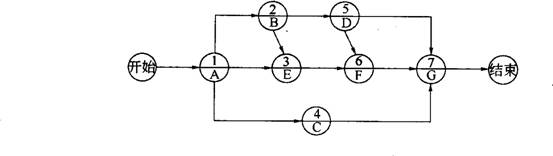

(3)答:①首先设置一个起点节点,然后根据表中各工作的逻辑关系,从左至右进行绘制,最后设置一个终点节点;②整理、编号,整理后的单代号网络图如图所示。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
