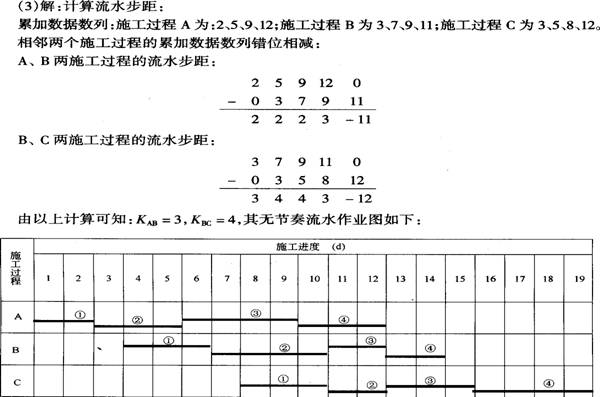

11.某工程可以分为A、B、c三个施工过程,每个施工过程又分为4段,在每个施工过程上每段作业时间如表1所示。根据流水节拍的特点,该工程适合组织无节奏流水施工。
各施工过程流水节拍 表l
|
流水节拍 | |||
施工过程 |
一段 |
二段 |
三段 |
四段 |
A |
2 |
3 |
4 |
3 |
B |
3 |
4 |
2 |
2 |
C |
3 |
2 |
3 |
4 |
问题:
(1)什么是无节奏流水组织方式,试述其实质。
(2)无节奏流水的流水步距应怎样计算?
(3)试根据背景资料,组织无节奏流水施工。
题解:
(1)答:无节奏流水组织方式,亦称分别流水组织方式。当各施工段(区)的工程量不相等,各专业施工队的生产效率互有差异,并且没有可能组织全等节拍或成倍节拍流水时组织的一种无节奏流水方式。其实质是:各专业施工队连续流水作业,流水步距K经过计算后确定,使得专业施工队之间在一个施工段(区)内不互相干扰,或前后两专业施工队之间工作紧紧衔接。
(2)答:无节奏流水的流水步距K值的计算,是采用“相邻队组每段作业时间累加数列错位相减取最大差”的方法,即首先分/考 试大/别将两相邻工序每段作业时间逐项累加得出两个数列,后续工序累加数列向后错一位对齐,逐个相减最后得到第三个数列,从中取最大值,即为两工序施工队间的流水步距。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
