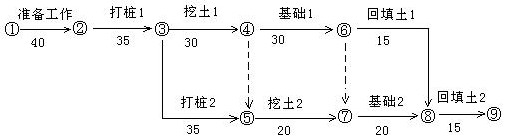

施工过程中,发生了如下事件:
事件一:由于施工方法不当,打桩1工程施工质量较差,补桩用去20万元,且打桩1作业时间由原来的35d延长到45d.
事件二:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗滨,增加处理费用2万元,且作业时间由原来的20d增加到25d.
事件三:基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施工。回填土2施工到一半时,监理工程师要求挖开重新检查基础2质量。
问题:
1.计算网络计划总工期,并写出网络计划中的关键工作。
2.事件一、事件二发生后,施工单位可索赔的费用和工期各为多少?说明理由。
3.事件三中,监理工程师要求施工单位挖开回填土进行基础检查的理由是什么?
答案:
1.网络计划总工期:170d.
本网络计划的关键工作:准备工作、打桩1、挖土1、基础1、基础2、回填土2(①→②→③→④→⑥→⑦→⑧→⑨)。
2.事件一:工期不可索赔;费用不可索赔。
原因:施工方法不当导致,是施工单位责任。
事件二:费用可索赔2万;工期不可赔偿。
原因:事件发生是由于勘察报告不正确,属建设单位责任。挖土2不在关键线路上,作业时间延长时间没有超过总时差,没有影响总工期。
3.事件三中,监理工程师要求施工单位挖开回填土进行基础检查的理由:隐蔽工程隐蔽前,施工单位应通知监理单位检查验收,未经监理工程师签字(同意或确认),施工单位不得进行下一道工序施工,监理工程师有权要求施工单位挖开回填土检查。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
