(二)盖挖法施工
(1)盖挖法施工也是明挖施工的一种形式,与常见的明挖法施工的主要区别在于施工方法和顺序不同:盖挖法是先盖后挖,即先以临时路面或结构顶板维持地面畅通,再向下施工。施工基本流程:在现有道路上按所需宽度,以定型标准的预制棚盖结构(包括纵、横梁和路面板)或现浇混凝土顶(盖)板结构置于桩(或墙)柱结构上维持地面交通,在棚盖结构支护下进行开挖和施做主体结构、防水结构,然后回填土并恢复管、线、路或埋设新的管、线、路。最后恢复道路结构。
(2)盖挖法具有诸多优点:围护结构变形小,能够有效控制周围土体的变形和地表沉降,有利于保护邻近建筑物和构筑物;基坑底部土体稳定,隆起小,施工安全;盖挖逆作法用于城市街区施工时,可尽快恢复路面,对道路交通影响较小。
盖挖法也存在一些缺点:盖挖法施工时,混凝土结构的水平施工缝的处理较为困难;盖挖逆作法施工时,暗挖施工难度大、费用高;盖挖法每次分部开挖与浇筑或衬砌的深度,应综合考虑基坑稳定、环境保护、永久结构形式和混凝土浇筑作业等因素来确定。
(3)盖挖法可分为盖挖顺作法、盖挖逆作法及盖挖半逆作法。目前,城市中施工采用最多的是盖挖逆作法。
1)盖挖顺作法

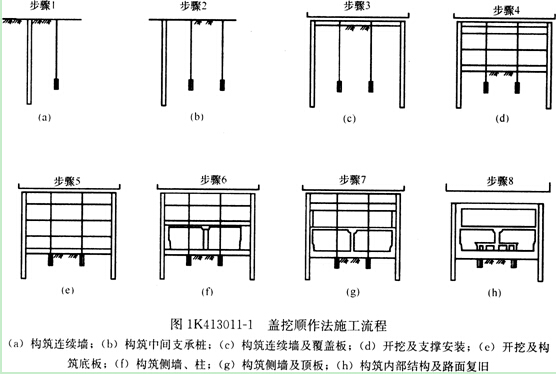

盖挖顺作法的具体施,丁流程见图1K413011-1 。
盖挖顺作法主要依赖坚固的挡土结构,根据现场条件、地下水位高低、开挖深度以及周围建筑物的邻近程度可选择钢筋混凝土钻(挖)孔灌注桩或地下连续墙,对于饱和的软弱地层应以刚度大、止水性能好的地下连续墙为首选方案。目前,盖挖顺作法中的挡土结构常用来作为主体结构边墙体的一部分或全部。
2)盖挖逆作法
盖挖逆作法的具体施工流程见图1K413011-2。盖挖逆作法施工时,先施做车站周边围护桩和结构主体桩柱,然后将结构盖板置于桩(围护桩)、柱(钢管柱或混凝土柱)上,自上而下完成土方开挖和边墙、中隔板及底板衬砌的施工。盖挖逆作法是在明挖内支撑基坑基础上发展起来的,施工过程中不需设置临时支撑,而是借助结构顶板、中板自身的水平刚度和抗压强度实现对基坑围护桩(墙)的支护作用。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
