1B420030公路工程进度控制
【案例1】
参考答案:
(1)计算排架施工的流水工期(列出计算过程),并绘制流水横道图。
1)累加数列:一般按照1~3号排架的顺序施工
扩大基础施工A:l0,22,37
墩身施工8:15,35,50
盖梁施工C:10,20,30
2)错位减取大差:

4)绘制流水横道图
(2)流水作业的时间参数有:流水节拍、流水步距、技术间歇、组织间歇、搭接时间。
【案例2】
参考答案:
(1)平行施工(作业)方式的主要特点是进度快,所需的资源量大。采用两个路面施工
队的前提条件是该施工单位要有足够的专业设备和人员(即足够资源量)。从背景材料的描
述,该施工单位具备此条件。采用平行施工方式能达到缩短工期的要求,两个路面施工队
平行施工的组织方式能达到预期效果。
(2)在工作(工序)持续时间计算和进度计划安排方面:
1)工序的持续时间的计算是正确的。
2)底基层与基层之间的搭接关系选择的正确STS,因为底基层快于基层。
3)底基层与基层之间的搭接时距计算方面是正确。
4)基层与面层之间搭接关系的分析是错误的;因为面层速度快于基层不应选择STS
(开始到开始)的搭接关系;应该为FTF(完成到完成)搭接关系。
5)搭接时距计算是错误的;应该除以两者中较快的速度=l200/160=7.5d,应该取
8d。考虑到养生至少7d,所以FTF=8+7=15d。
6)路面工程总工期的计算错误;应改为,总工期=5+80+15=100d。

进度计划横道图的表示是错误的;进度计划横道图的正确表示应为:
【案例3】
参考答案:
(1)施工单位的20个桥墩的流水工期计算式是错误的,应该是
22+20×28+25=607d
(2)每5个桥墩合并简化后l~5号基础和l~5号立柱之间就不是衔接关系了(即并
不需要等待110d后才能进行1号墩的立柱施工),而是搭接关系。同理,所有每5个基础
和立柱之间,立柱和盖梁之间都是搭接关系。基础和立柱之间是STS=22,立柱和盖梁

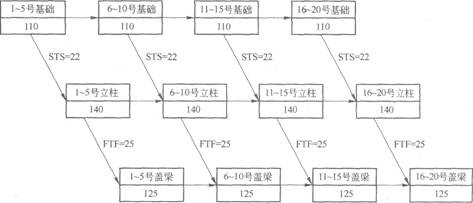

之间是FTF=25。改正为:
【案例4】
参考答案:
(1)桥梁施工组织设计一般还应包含:
1)施工准备工作及设计;
2)生产要素配置计划;

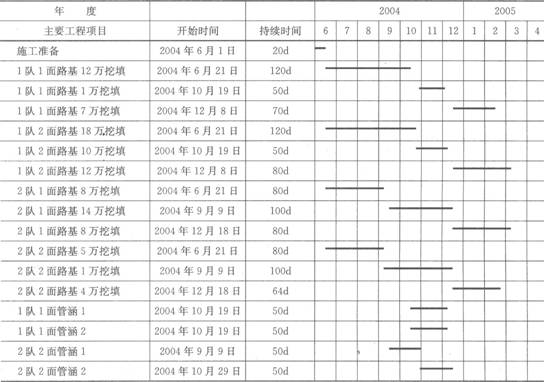

施工总体计划表
【案例5】
参考答案:
(1)共有3个桥梁施工队。第l个桥梁队负责3座中桥分别是:先在K10+000附近,
施工时间从3月中旬到4月中下旬;然后移动到K30+750.附近,施工时间从4月中下旬
到6月中旬;最后移动到K60+700附近,施工时间从6月中上旬到7月下旬。第2个桥
梁队负责2座中桥分别是:先在K20+200附近,施工时间从4月上旬到5月上旬;然后
移动到K50+450附近,施工时间从5月上旬到7月上旬。第3个桥梁队负责l座大桥:
在K70+550附近,施工时间从5月中旬到8月中上旬。
(2)桥头引道集中土方有1个施工队,施工的位置和施工的时间段分别为:先在K10+
000附近,施工时间从4月上旬到4月底;然后移动到K204-200附近,施工时间从4月底
到5月中旬;接着移动到K30+750附近,施工时间从5月中旬到6月下旬;继续移动到K50
+450附近,施工时间从6月下旬到7月中上旬;接着移动到K60+700附近,施工时间从7月中上旬到7月底;最后移动到K70+550附近,施工时间从7月底或8月初到8月下旬。
(3)路基土方施工进度是以“沿线土方”折线的斜率来反映,斜率越平坦(小)进度越
快,斜率越陡峭(大)进度越慢。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
