背景资料:

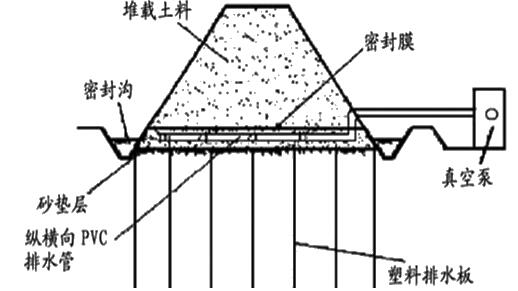

某高速公路位于平原区,路基宽10m,采用沥青混凝土路面,其中K3+460~K3+550段位于水田路段。路堤填筑高度5~6m,填料为砂性土。该路段的软基处理方案如图1:
塑料排水板采用SPB-1型,平面间距1.5m,呈梅花状布设,板底深至基岩面处,板顶伸入砂垫层50cm。
工程开工前,在建设单位的主持下,由设计单位向施工单位交桩。设计单位向施工单位交了平面控制桩,交桩过程中施工单位发现平面控制桩D32缺失。施工单位接受了控制桩后及时进行了复测。
施工单位制定的塑料排水板及砂垫层整体施工工艺流程如下:整平原地面→摊铺下层砂垫层→机具就位→插入套管→塑料排水板穿靴→拔出套管→割断塑料排水板→机具移位→A。其中,塑料排水板采用插板机打设。
软基处理完成后,施工单位对“软土地基”分项工程按《公路工程质量检验评定标准》进行了自检,对7个实测项目按百分制进行评分、自检结果如表1:
表1 自检项目得分表
自检项目 |
规定或允许偏差 |
权值 |
分数 |
板间距(mm) |
±150 |
2 |
70 |
板长度 |
不小于设计 |
3 |
94 |
竖直度(﹪) |
1.5 |
2 |
85 |
砂垫层厚度 |
不小于设计 |
3 |
92 |
砂垫层宽度 |
不小于设计 |
1 |
90 |
反滤层设置 |
符合设计要求 |
1 |
96 |
压实度(﹪) |
90 |
2 |
85 |
经质量监督部门检查,除一处有边坡滑塌12m外,其余均符合要求,资料完整,但因外观缺陷减1分。
问题
1.根据《公路工程质量检验评定标准》,写出图1中涉及的“分部工程”名称。
2.改正塑料排水板施工工艺流程中的排序错误(按“应先XX,再XX”描述),并写出工艺A的名称。
3.写出图1中低液限黏土中水排至路堤外的主要路径。
4.设计单位还应向施工单位交哪种控制桩?针对D32控制桩的缺失,施工单位应如何处理?
5.分别计算“软土地基”分项工程的得分值和评分值(保留至小数点后两位),确定该分项工程的质量等级。
【参考答案】
1.路基土方工程、排水工程
2.塑料板施工工艺顺序:应先排水塑料板穿靴,再插入套管。
A工序名称为:摊铺上层砂垫层。
3.塑料排水板(垂直)→砂垫层(水平)→滤水管→主管→边沟。
4.还应交高程控制点。要求设计单位及时补桩,及时复测,并将结果报监理工程师审核,为下一步控制测量创造条件。
5.(70×2+94×3+85×2+92×3+90×1+96×1+85×2)/(2+3+2+3+1+1+2)=87.43,加权得分87.43分,分项得分87.43-1=86.43,但是边坡滑塌12m,根据高速公路项目交通检测质量不符合项清单,边坡单处塌方超过10m,质量评定等级不合格。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
