您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 建筑 >> 文章正文
2013年一级建造师建筑工程考前模拟试题(2)_第7页

(四)
1.建设单位将设备交由厂商安装的做法是错误的。因为在本事件中,锅炉设备厂商实际
充当的是分包商,建设单位对分包合同当事人的权利义务如何约定不参与意见,与分包商也不
能有任何合同关系。
2.如果乙施工单位同意由该设备生产厂商的施工队伍安装该设备,监理工程师应依据主
合同对该设备生产厂商的资质进行审查,行使确认权和否定权,对该设备生产厂商使用的材料
设备、施工工艺、工程质量进行监督管理。
3.(1)总监理工程师的做法是正确的。
因为无论工程师是否参加验收,当其对某部分的质量有怀疑,均可要求承包人对已经隐蔽
工程进行重新检验,承包人应配合检验,并在检验后重新修复。
(2)剥离检验的可能结果有两种,即质量合格和质量不合格。
总监理工程师对可能结果做相应的处理方法:如重新检验合格,发包人承担由此发生的全
部追加合同价款,赔偿承包人的损失,并相应顺延工期;如检验不合格,承包人承担发生的全部
费用,工期不予顺延。
4.(1)丙施工单位的索赔要求不应该向监理单位提出。
原因:不论事件起因于业主或工程师的责任,还是承包商应承担mY-务,当分包商认为自己

的合法权益受到损害时,分包商只能向承包商提出索赔要求,不能向工程师提出。
(2)对该索赔事件的处理:由丙施工单位向乙施工单位提出索赔要求,乙施工单位认为丙施
工单位的索赔要求合理,要及时按照主合同规定的索赔程序,以乙施工单位的名义就该事件向
工程师递交索赔报告,工程师应批准索赔报告,索赔获得批准顺延的工期加到分包合同工期中,
得到支付的索赔款按照公平合理的原则由乙施工单位转交给丙施工单位。
(五)
1.对该工程预付款及应扣留的保证金的计算如下。
合同价:(500十750)m3×180元/m3 4-(600+800)m8×480元/m3+(900+1100+1100)m3×
360元/m3-t-(850-1-950)m3 X300元/m3=255.3万元
(1)工程预付款一255.3万元×10%=25.53万元
(2)应扣留的保留金一255.3万元×5%=12.765万元
2.预付款应从第4月开始抵扣,每月扣:25.53万元/3=8.51万元
4月:8.51万元,5月:8.51万元,6月:8.51万元。

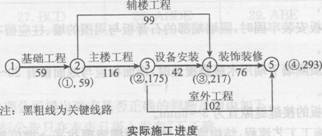

3.1~3月份监理工程师应确认的工程进度款的计算如下。
1月份:该月实际完成工程量超过了计划工程量。
应确认的工程进度款一560m3×180元/m3×0.9-90720元一9.072万元
2月份:因为(560+550)m3-11lO(m3)<1500m3,所以A分项工程结算单价不调整。
应确认的工程进度款:(550×180-t-680×480)元×0.9-382860元=38.286万元
3月份:因为(680+1050)m3-1730m3>1680m3,所以B分项工程超出计划工程量20%部
分的结算单价应调整。
超出计划工程量20%部分的工程量一(1730一1680)m3-50m3
相应的结算单价调整:480元/甜×0.95-456元/m3
应确认的工程进度款:
E(1050-50)×480+50×456+450×360]元×0.9-598320元一59.832万元
或[(1050-50)×480-t-(1730-1680)X 480×0.95+450×360]元×0.9-598320元一
59.832万元
4.1~3月末的投资偏差和进度偏差如下:
1月末投资偏差:(560×180一560×180)元一。元,投资没有偏差。
1月末进度偏差:(500×180--560X180)元一一10800元,进度提前l.o8万元。
2月末投资偏差:(1110×180+680×480)元一(1110×180+680×480)元一。元,投资没有
偏差。
2月末进度偏差:(1250×180+600 X 480)元一(1110×180+680×480)元一一13200元,进
度提前1.32万元。
3月末投资偏差:Ellloxl80-I-(1730~50)×480+50×456+450×360]元一(1110×180+
1730X480+450×360)元一一1200元,投资节约0.12万元。
3月末进度偏差:(1250×180+1400×480+900×360)元一(1110×180-t-1730×480+450×
360)元=28800元,进度拖延2.88万元。

[1] [2] [3] [4] [5] [6] [7]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2023年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2022年一级建造师成绩查询时间

  5·2023年一级建造师考试时间9月9、10日

  6·一级建造师考试科目

学员登陆
名师在线
成丽芹老师
张君老师
  张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
韩教授
陈明教授
  陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
