【案例3】

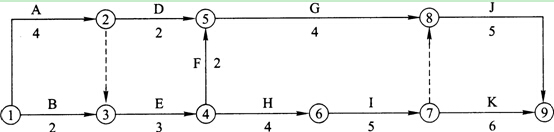

某建设工程合同工期为25个月,经总监理工程师批准的施工总进度计划如下图所示。
当该计划执行至7个月末时,发现施工过程D已完成,而施工过程E拖后两个月。
由于E工作延误是承包人自身原因造成,故应采取工期一成本优化方式压缩后续关
键工作持续时间保证目标工期。
压缩某些施工过程的持续时间,各施工过程的直接费用率及最短持续时间见下表。
施工过程 |
F |
G |
H |
I |
J |
K |
直接费率(万元/月) |
|
10.0 |
6.0 |
4.5 |
3.5 |
4.0 |
最短持续时间(月) |
2 |
3 |
5 |
3 |
3 |
4 |
问题:
1.请说明施工过程E的实际进度是否影响原计划总工期?为什么?
2.在不改变各施工过程逻辑关系的前提下,采取工期一成本优化,原进度计划的最优调整方案是什么?为什么?此时直接费用将增加多少万元?
【案例4】
某单线铁路隧道要求工期3 6个月,全长7.5km,只有进出口有进洞条件,隧道中间高洞口低,出口洞口段有20m长的坡积层,厚度较厚;进口段为风化岩有部分节理判定为Ⅲ级围岩,进洞施工时为旱季。
问题:
1.该隧道进洞应采取什么措施?简述其施工步骤。
2.隧道应采用何种施工方案?
3.请简述该隧道洞身段的主要施工步骤。
4.列表叙述本隧道主要施工安全控制重点。
【案例5】
某客运专线铁路工程,采用CRTSⅡ型板式无砟轨道。施工过程中,由于建设单位赶工期,施工单位组织不力,造成部分无砟轨道返工,影响工期1个月,造成直接经济损失为2 5 0万元人民币。
问题:
1.根据《铁路建设工程质量事故处理规定》,该事故属于什么等级?假设施工单位负有重要责任,该施工单位应承担多少经济损失?
2.客运专线铁路轨道工程的质量管理措施有哪些?
3.根据《高速铁路轨道工程施工质量验收标准》的规定,桥上的CRTSⅡ型板式无砟轨道共有几个验收分项?并说明分项名称
[1] [2] [3] [4] [5] [6] [7]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
(群:129722917)
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:
1·2019年一级建造师报名时间
2·一级建造师报考条件
3·一级建造师考试真题
4·2018年一级建造师成绩查询时间
5·2019年一级建造师考试时间9月21、22日
6·一级建造师考试科目
