关键工作和关键线路的确定 |
|
(三)关键工作和关键线路的确定
1.关键工作
网络计划中总时差最小的工作是关键工作。
2.关键线路
自始至终全部由关键工作组成的线路为关键线路,或线路上,音的工作持续时间最长的线路为关键线路。网络图上的关键线路可用双线或粗线标注。

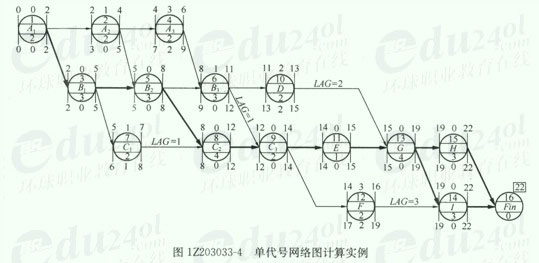

二、单代号网络计划时间参数的计算
单代号网络计划时间参数的计算应在确定各项工作的持续时间之后进行。时间参数的计算顺序和计算方法基本上与双代号网络计划时间参数的计算相同。
时间间隔LAGi,j:相邻两项工作i和j之间的时间间隔LAGi,j等于紧后工作J的最早开始时间ESj和本工作的最早完成时间EFi之差,
1.关键工作:总时差最小的工作是关键工作。.
2.关键线路的确定按以下规定:从起点节点开始到终点节点均为关键工作,且所有工作的时间间隔为零的线路为关键线路。
三、单代号搭接网络计划的时间参数计算
关键工作和关键线路的确定:
1.确定关键工作
关键工作是总时差为最小的工作。搭接网络计划中工作总时差最小的工作,也即是其具有的机动时间最小,如果延长其持续时间就会影响计划工期,因此为关键工作。当计划工期等于计算工期时,工作的总时差为零是最小的总时差。当有要求工期,且要求工期小于计算工期时,总时差最小的为负值,当要求工期大于计算工期时,总时差最小的为正值。
2.确定关键线路
关键线路是自始至终全部由关键工作组成的线路或线路上总的工作持续时间最长的线路。该线路在网络图上应用粗线、双线或彩色线标注。
在搭接网络计划中,从起点节点开始到终点节点均为关键工作,且所有工作的时间间隔均为零的线路应为关键线路。
利用LAG来寻找关键线路,即从终点向起点方向寻找,把LAG=0的线路向前连通,直到起点,这条线路就是关键线路。但是这并不意味着LAG=0的线路都是关键线路,只有LAG=0从起点至终点贯通的线路才是关键线路。
举例:2010年第13题
某工程网络计划中,工作M的总时差为5天,自由时差为3天,在计划执行情况的检查中,发现只有工作M的实际进度拖延了4天,则关于工作M实际进度的说法,正确的是()。
A、使总工期延后1天,使后续工作最早开始时间延后1天
B、不影响总工期,也不影响后续工作正常进行
C、使总工期延后1天,但不影响后续工作正常进行
D、不影响总工期,但使后续工作最早开始时间延后1天
举例:2010年第18题
某工程网络计划中,工作F的最早开始时间为第11天,持续时间为5天,工作F有三项紧后工作,它们的最早开始时间分别为第20天、第22天和第23天,最迟开始时间分别为第21天、第24天和第27天,则工作F的总时差和自由时差分别为()天。F工作最迟要在21天完成,最早在20天完成。
A、5;4
B、4;5
C、5;5
D、4;4
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
