2022年一级建造师《项目管理》每日必练及答案解析(7月4日)
1.【单选】在某工程网络计划中,工作M的最早开始时间和最迟开始时间分别为第15天和第18天,其持续时间为7天。工作M有两项紧后工作,它们的最早开始时间分别为第24天和第26天,则工作M的总时差和自由时差( )天。
A.分别为4和3
B.均为3
C.分别为3和2
D.均为2
2.【多选】某双代号网络计划如下图,关于工作时间参数的说法,正确的有( )。
A.工作B的最迟完成时间是第8天
B.工作C的最迟开始时间是第7天
C.工作F的自由时差是1天
D.工作G的总时差是2天
E.工作H的最早开始时间是第13天

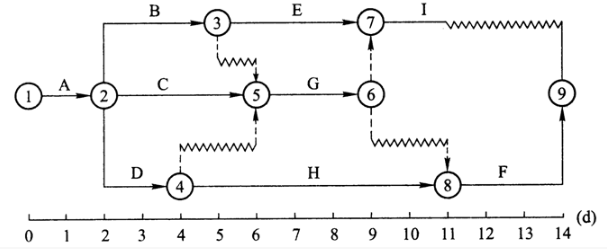

3.【多选】某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有( )。
A.工作B的总时差为3天
B.工作C的总时差为2天
C.工作D为关键工作
D.工作E的总时差为3天
E.工作G的自由时差为2天
查看答案解析1.【答案】C
【解析】总时差=M的最迟开始时间-M的最早开始时间=18-15=3天; 自由时差=min(紧后工作的最早开始时间-M的最早结束时间)=24-(15+7)=2天。
2.【答案】AD
【解析】。
3.【答案】ABCD
【解析】“工作B的总时差为3天”正确,当工作B通过线路2-3-7-9或2-3-5-6-8-9时,波形线之和最小,为3,所以工作B的总时差为3天。 “工作C的总时差为2天”正确,当工作C通过线路2-5-6-8-9时,波形线之和最小,为2,所以工作C的总时差为2天。 “工作D为关键工作”正确,由图可知,该图关键线路为:由节点1-2-4-8-9组成的线路。所以关键工作有:A—D—H—F。 “工作E的总时差为3天”正确,当工作E通过线路3-7-9时,波形线之和最小,为3,所以工作E的总时差为3天。 “工作G的自由时差为2天”错误,工作G没有波形线,所以工作G的自由时差为0。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
学员登陆
网校历年通过率
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
