1Z103080计量与支付
1Z103084施工索赔与现场签证(环球网校一级建造师频道整理施工索赔与现场签证)
一、施工索赔
索赔是指在合同履行过程中,对于非己方的过错而应由对方承担责任的情况造成的损失,向对方提出补偿的要求。建设工程施工中的索赔是发承包双方行使正当权利的行为,承包人可向发包人索赔,发包人也可向承包人索赔。
(一)索赔的成立条件
当合同一方向另一方提出索赔时,应有正当的索赔理由和有效证据,并应符合合同的相关约定。由此可看出任何索赔事件成立必须满足的三要素:正当的索赔理由;有效的索赔证据;在合同约定的时间内提出。
索赔证据应满足以下基本要求:真实性;全面性;关联性;及时性并具有法律证明效力。
(二)承包人索赔
1.承包人提出索赔的程序
根据合同约定,承包人认为非承包人原因发生的事件造成了承包人的损失,应按下列程序向发包人提出索赔:
(1)承包人应在知道或应当知道索赔事件发生后28天内,向发包人提交索赔意向通知书,说明发生索赔事件的事由。承包人逾期未发出索赔意向通知书的,丧失索赔的权利。(环球网校一级建造师频道整理施工索赔与现场签证)
(2)承包人应在发出索赔意向通知书后28天内,向发包人正式提交索赔通知书。索赔通知书应详细说明索赔理由和要求,并应附必要的记录和证明材料。
(3)索赔事件具有连续影响的,承包人应继续提交延续索赔通知,说明连续影响的实际情况和记录。
(4)在索赔事件影响结束后的28天内,承包人应向发包人提交最终索赔通知书,说明最终索赔要求,并应附必要的记录和证明材料。
2.承包人索赔的处理程序
(1)发包人收到承包人的索赔通知书后,应及时查验承包人的记录和证明材料。
(2)发包人应在收到索赔通知书或有关索赔的进一步证明材料后的28天内,将索赔处理结果答复承包人,如果发包人逾期未作出答复,视为承包人索赔要求已被发包人被认可。
(3)承包人接受索赔处理结果的,索赔款项应作为增加合同价款,在当期进度款中进行支付;承包人不接受索赔处理结果的,应按合同约定的争议解决方式办理。
3.承包人索赔的赔偿方式
承包人要求赔偿时,可以选择以下一项或几项方式获得赔偿:
(1)延长工期;
(2)要求发包人支付实际发生的额外费用;
(3)要求发包人支付合理的预期利润;
(4)要求发包人按合同的约定支付违约金。
当承包人的费用索赔与工期索赔要求相关联时,发包人在作出费用索赔的批准决定时,应结合工程延期,综合作出费用赔偿和工程延期的决定。(环球网校一级建造师频道整理施工索赔与现场签证)
发承包双方在按合同约定办理了竣工结算后,应被认为承包人已无权再提出竣工结算前所发生的任何索赔。承包人在提交的最终结清申请中,只限于提出竣工结算后的索赔,提出索赔的期限应自发承包双方最终结清时终止。
(三)发包人索赔
1.发包人提出索赔的程序
根据合同约定,发包人认为由于承包人的原因造成发包人的损失,宜按承包人索赔的程序进行索赔。当合同中对此未作具体约定时,按以下规定办理:
(1)发包人应在确认索赔事件发生后的28天内向承包人发出索赔通知,否则,承包人免除该索赔的全部责任。
(2)承包人应在收到发包人索赔报告后的28天内作出回应,表示同意或不同意并附具体意见,如在收到索赔报告后的28天内未向发包人作出答复,视为该项索赔报告已经被认可。
2.发包人索赔的赔偿方式
发包人要求赔偿时,可以选择以下一项或几项方式获得赔偿:
(1)延长质量缺陷修复期限;
(2)要求承包人支付实际发生的额外费用;
(3)要求承包人按合同的约定支付违约金。
承包人应付给发包人的索赔金额可从拟支付给承包人的合同价款中扣除,或由承包人以其他方式支付给发包人。
(四)索赔的计算方法
1.索赔费用的组成(环球网校一级建造师频道整理施工索赔与现场签证)
索赔费用的组成与建筑安装工程造价的组成相似,一般包括以下几个方面。
(1)分部分项工程量清单费用
工程量清单漏项或非承包人原因的工程变更,造成增加新的工程量清单项目,其对应的综合单价的确定参见工程变更价款的确定原则。
1)人工费。包括增加工作内容的人工费、停工损失费和工作效率降低的损失费等累计,其中增加工作内容的人工费应按照计日工费计算,而停工损失费和工作效率降低的损失费按窝工费计算,窝工费的标准双方应在合同中约定。
2)设备费。可采用机械台班费、机械折旧费、设备租赁费等几种形式。当工作内容增加引起设备费索赔时,设备费的标准按照机械台班费计算。因窝工引起的设备费索赔,当施工机械属于施工企业自有时,按照机械折旧费计算索赔费用;当施工机械是施工企业从外部租赁时,索赔费用的标准按照设备租赁费计算。
3)材料费。包括索赔事件引起的材料用量增加、材料价格大幅度上涨、非承包人原因造成的工期延误而引起的材料价格上涨和材料超期存储费用。
4)管理费。此项又可分为现场管理费和企业管理费两部分,由于二者的计算方法不一样,所以在审核过程中应区别对待。
5)利润。对工程范围、工作内容变更等引起的索赔,承包人可按原报价单中的利润百分率计算利润。
6)迟延付款利息。发包人未按约定时间进行付款的,应按约定利率支付迟延付款的利息。
(2)措施项目费用
因分部分项工程量清单漏项或非承包人原因的工程变更,引起措施项目发生变化,造成施工组织设计或施工方案变更,造成措施费发生变化时,已有的措施项目,按原有措施费的组价方法调整;原措施费中没有的措施项目,由承包人根据措施项目变更情况,提出适当的措施费变更,经发包人确认后调整。
(3)其他项目费
其他项目费中所涉及的人工费、材料费等按合同的约定计算。
(4)规费与税金
除工程内容的变更或增加,承包人可以列入相应增加的规费与税金。其他情况一般不能索赔。
索赔规费与税金的款额计算通常是与原报价单中的百分率保持一致。
在不同的索赔事件可以索赔的费用是不同的,根据国家发改委、财政部、建设部等九部委第56号令发布的《标准施工招标文件》中通用条款的内容,可以合理补偿承包人的条款如表1Z103084-1所示。

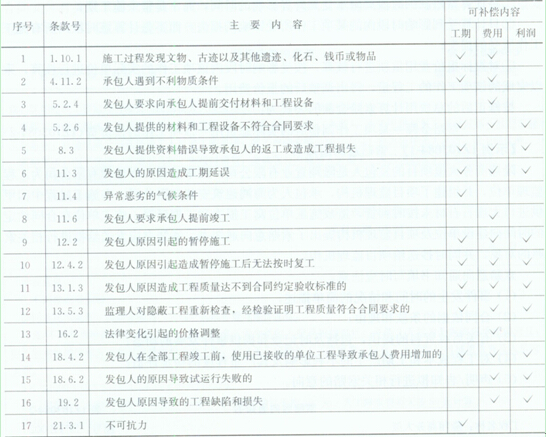

《标准施工招标文件》中合同条款规定的可以合理补偿承包人索赔的条款表IZ103084-1
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
