钢拱架更增加困难和浪费。总之,第一方案在技术、组织、经济上是不合理的。
2)第二方案,按正常上台阶全部开挖,对支护没有增加任何经济的浪费和技术的难
度,主要是担心影响1号隧道的开挖进度,使工程量减少经济受损。从上台阶全部贯通的
时间要求分析,用台阶法进行上台阶的开挖,只要能保证每天2.5m左右的进度就能满足
全部贯通的时间要求。要做到这一点,在实际的隧道施工中是容易做到的。
【案例7】
参考答案:

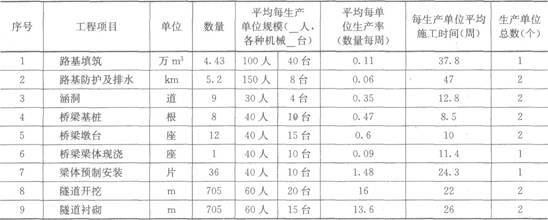

分项工程生产率和施工周期表
【案例8】
参考答案:
计划方案 |
工期(天) |
压缩天数, (天) |
所增加的 压缩费用(元) |
所增加的压缩 总费用(元) |
奖赔值 (±元) |
施工单位的 盈亏值(±元) |
|||||||
不调整 |
53 |
0 |
0 |
O |
—900 |
—900 |
|||||||
压1—2 |
50 |
3 |
300 |
300 |
O |
—300 |
|||||||
计划方案 |
工期(天) |
压缩天数 (天) |
所增加的 压缩费用(元) |
所增加的压缩 总费用(元) |
奖赔值 (±元) |
施工单位的 盈亏值(±元) | |||||||
压5-6 |
46 |
4 |
560 |
860 |
+1200 |
+340 | |||||||
压3:5 |
45 |
l |
150 |
1010 |
+1500 |
+490 | |||||||
压3-5 |
43 |
2 |
380 |
1390 |
+2100 |
+710 | |||||||
压3-5 |
42 |
1 |
250 |
1640 |
+2400 |
+760 | |||||||
压2—3 压4-6 |
37 |
5 |
1300 |
2940 |
+3900 |
+960 | |||||||
压2-3 |
36 |
1 |
320 |
3260 |
+4200 |
+940 |
所以选择:37d的方案盈利960元。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
