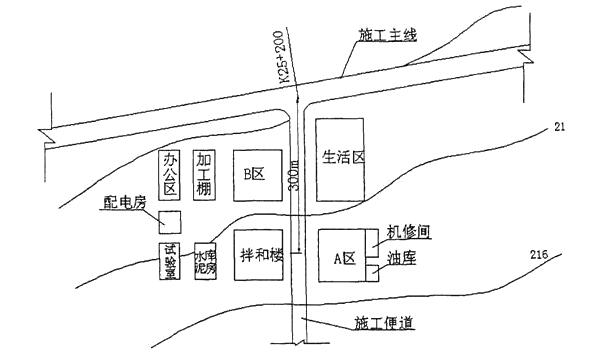

某施工单位承接了某一级公路M合同段路面施工任务,起点桩号K16+000,终点桩号K37+300。路面面层为26cm厚C30水泥混凝土,采用滑模机械摊铺施工。施工单位根据施工现场的具体条件,通过方案比较后绘制了施工平面布置示意图如下:
图中拌合楼由物料贮存系统、搅拌主机和电气控制系统以及其他附属设施等组成。
由于路面较宽,面层在纵向分两次铺筑,施工单位按要求设置纵向施工缝,施工缝采用平缝加拉杆型。施工中,监理工程师发现个别拉杆松脱,极个别拉杆漏插。
根据面层施工特点,施工单位配置了间歇式拌合楼、装运机械、摊铺设备、压实机械、轮式挖掘机、拉毛养护机械。
问题:
1.列式计算水泥混凝土拌合料的平均运距。(单位以m计,保留一位小数)
2.写出施工平面布置示意图中A区、B区的名称。
3.结合该路面施工方法,指出应在何时采用何种手段插入拉杆。
4.针对监理工程师发现的问题,施工单位应如何处理?
5.指出施工单位配置错误的机械,补充两种面层施工机械。
『参考答案』
1.起点K16,路口K25+200,终点K37+300;
左段公路长度为:25200-16000=9200m;
右段公路长度为:37300-25200=12100m,
公路总长为9200+12100=21300m;
公路段加权平均为(9200×9200+12100×12100)/(2×21300)=5423.71m;
再加上300就是平均运距:5423.71+300=5723.7m。
2.A是机械设备停置场,B是材料存放场。
3.摊铺混凝土时,用摊铺机的侧向拉杆装置插入。
4.采用整修处理。若发现拉杆松脱或漏插,应在相邻路面摊铺前,钻孔重新植入。
5.压实机多余,可补充:切割机,刻槽机等。
