在工程施工中发生了如下事件。
事件1:因建设单位修改设计,致使工作K停工2个月。
事件2:因建设单位供应的建筑材料未按时进场,致使工作H延期1个月。
事件3:因不可抗力原因致使工作F停工1个月。
事件4:因施工单位原因工程发生质量事故返工,致使工作M实际进度延迟1个月。
【问题】
1.指出该网络计划的关键线路,并指出由哪些关键工作组成。
2.针对本案例上述各事件,施工单位是否可以提出工期索赔的要求?并分别说明理由。
3.上述事件发生后,本工程网络计划的关键线路是否发生改变?如有改变,指出新的关键线路。
4.对于索赔成立的事件,工期可以顺延几个月?实际工期是多少?
【参考答案】

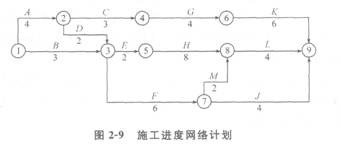

1.该网络计划的关键线路为:①→②→③→⑤→⑧→⑨。
该网络计划的关键工作为:A、D、E、H、L。
2.针对上述各事件,施工单位是否可以提出工期索赔要求的判断及理由。
(1)事件1:施工单位不可提出工期索赔要求。
理由:该工作不影响总工期。
(2)事件2:施工单位可提出工期索赔要求。
理由:该工作在关键线路上,影响总工期,且属于建设单位责任。
(3)事件3:施工单位不可提出工期索赔要求。
理由:该工作不影响总工期。
(4)事件4:施工单位不可提出工期索赔要求。
理由:是施工单位自身责任造成的。
3.上述事件发生后,本工程网络计划的关键线路没有发生改变。
4.对于索赔成立的事件,可顺延工期1个月。实际工期是21个月。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
