您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2022年07.1-8.30

准考证打印 2022年09月10日前

考试时间  2022年09月19日

成绩查询  考试后两个月左右

证书领取  2021年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

缁傝绔寸痪褍缂撻柅鐘茬瑎閼板啳鐦潻妯绘箒

NaNNaNNaN閵嗏偓婢讹拷

平台尾

2022一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

2022一级建造师 网课

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程项目管理 >> 复习指导 >> 文章正文
2014年一建《项目管理》复习题第三章第2节_第9页
来源:一级建造师考试网 收藏本页 2014/8/23 http://www.jzsedu.org/

閻滎垳鎮嗙純鎴炵墡瀵ゆ椽鈧姴绗€娴溿倖绁�閸旂姴鍙哘Q缂囷拷(129722917)閼惧嘲褰囬張鈧弬鎷屸偓鍐槸閸斻劍鈧拷

  【1Z203030答案与解析】

  一、单项选择题

  1.D; 2.D; 3.D; 4.C; 5.C; 6.D; 7.A; 8.B;

  9.D;10.D; 11.A; 12.C; 13.A; *14.B; *15.C; *16.B;

  *17.A;18.D; *19.D; 20.B; *21.C; *22.A; *23.B; 24.C;

  25.A; *26.A; *27.B; *28.D; 29.D; 30.A; 31.D; 32.A;

  33.D; *34.B; *35.C

  【解析】

  14.答案B:

  在搭接网络计划中,终点节点一般都表示虚拟工作(其持续时间为零),故其最早完成时间与最早开始时间相等,且一般为网络计划的计算工期。所以B正确。

  15.答案C:

  计算工期为:2+3+4+3=12天。所以C正确。

  16.答案B:

  通过计算可知,工作D的ES为6,工作F的FF为2,工作H的FF为0,工作G的FF为2.所以B正确。

  17.答案A:

  自由时差可以直接在图上通过波形线得出,而时标网络计划中一项工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。其中以终点节点为结束节点的工作(无紧后工作)的总时差为零。所以A正确。

  19.答案D:

  最迟开始时间等于最早开始时间,即总时差为零。所以D正确。

  21.答案C:

  图中关键线路一共四条。

  关键线路1:①→②→③→⑤→⑦→⑧

  关键线路2:①→②→④→⑤→⑦→⑧

  关键线路3:①→②→④→⑤→⑥→⑦→⑧

  关键线路4:①→②→③→⑤→⑥→⑦→⑧

  所以C正确。

  22.答案A:

  图中关键线路一共两条。

  关键线路1:A→C→E→H

  关键线路2:A→C→F→G→H

  所以A正确。

  23.答案B:

  因为工作M的完成节点为关键节点,则该工作的紧后工作中必有一项是关键工作。如果该工作的完成节点是终点节点,那么其总时差就等于该工作的自由时差,就是时标网络图中波形线的长度。如果该工作的完成节点非终点节点,那么该工作的总时差等于其紧后工作的总时差与该工作自由时差的最小值。该工作紧后工作总时差的最小值是。,所以该工作的总时差等于自由时差。所以B正确。

  26.答案A:

  工作的总时差是指在不影响紧后工作的最迟开始时间的前提下,本工作可以利用的机动时间,因此TFN =25-6-max{ 10,12,13)=6。所以A正确。

  27.答案B:

  工作的自由时差是指在不影响紧后工作的最早开始时间的前提下,本工作可以利用的机动时间,因此FFN=min{ 25,27,30}-17=8。所以B正确。

  28.答案D:

  自由时差是所有紧后工作最早开始时间中最小值与本工作最迟完成时间的差值,因此超过了自由时差,不会影响所有紧后工作,只会影响某些紧后工作。所以D正确。

  35.答案C:

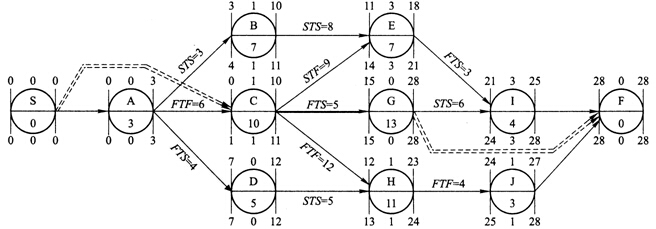

  解析:计算该单代号搭接网络计划的时间参数,如图所示:

  所以C正确。

  二、多项选择题

  1.A、B、C、E; 2.B、C、D、E; 3.A、B、C、E; 4.A、B、E;

  5.A、E; 6.A、B、D; 7.B、D、E; 8.A、C、E;

  *9.B、C;10.A、B、E; 11.C、D; 12.A、B、C;

  *13.B、D、E;14.A、D、E; *15.B、C; *16.A、B、C、D;

  17.A、B、E; 18.B、C、D; *19.B、D; 20.A、C

  【解析】

  9.答案B、C:

  工作最早完成时间、自由时差、时间间隔的计算都与计划工期无关,而总时差和最迟完成时间的计算依赖于计划工期。所以B、C正确。

  13.答案B、D、E:

  计算时间参数确定关键线路为①→③→④→⑤→⑥→⑧,关键工作有C、E、H。所以B、D、E正确。

  14.答案A、D、E:

  简单的参数计算后可知工作H的总时差为1,不是关键工作,工作E的自由时差为2,所以B、C是错误选项。

  15.答案B、C:

  工作M的总时差变为-3天,说明工作M不仅将原有的2天总时差全部用完,而且在原计划总工期内还差3天,因此工作M的实际进度拖后5天,影响总工期3天。所以B,C正确。

  16.答案A、B、C、D:

  自由时差直接从波形线的长度得到,总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。其他选项均正确,E答案中G工作的总时差为2,自由时差为0。所以A、B、C、D正确。

  19.答案B、D:

  从第4周的前锋线可知,工作A拖后1周,作为关键工作,影响工期1周。工作B拖后2周,超过其总时差,影响工期1周,其紧后工作E、F都受影响。从第10周的前锋线可知,工作G拖后1周,未超过总时差,不影响工期。工作H进度正常。工作I提前1周,但不是关键工作,不能使工期提前1周。同时,可以看出第5~10周必然采取了措施,否则工作H不能实现计划目标,工作I甚至超过了计划目标。所以B、D正确。

[1] [2] [3] [4] [5] [6] [7] [8] [9]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2022年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2022年一级建造师成绩查询时间

  5·2022年一级建造师考试时间11月19、20日

  6·一级建造师考试科目

閻滎垳鎮嗙純鎴炵墡
娑撯偓缁狙冪紦闁姴绗€
娑撴槒顔夐懓浣哥瑎閸╄櫣顢呴梼鑸殿唽瀵搫瀵查梼鑸殿唽濡も偓鍐槸妫帮拷鎼存棁鐦幎鈧褏褰�
VIP閻欘兛闊�
閺佹瑦娼楃划鎹愵唹
閿涳拷40鐠佽绱�

缂佸繐鍚€娑旂娀顣�
(12鐠侊拷)

闁插秶鍋i崘鎻掑煛
(16鐠侊拷)
閼板啰鍋g憴锝嗙€�
(10鐠侊拷)
  瀵ら缚顔曞銉р柤缂佸繑绁� 瀵姵鎭�閸忓秷鍨傜拠鏇炴儔  閸忓秷鍨傜拠鏇炴儔 娑撳顨滃Ο鈩冨珯妫帮拷
  瀵ら缚顔曞銉р柤妞ゅ湱娲扮粻锛勬倞 瀵姴鎮�閸忓秷鍨傜拠鏇炴儔  閸忓秷鍨傜拠鏇炴儔 娑撳顨滃Ο鈩冨珯妫帮拷
  瀹搞儳鈻煎▔鏇☆潐閸欏﹦娴夐崗宕囩叀鐠囷拷閻滃闄勯梿锟� 閸忓秷鍨傜拠鏇炴儔  閸忓秷鍨傜拠鏇炴儔 娑撳顨滃Ο鈩冨珯妫帮拷
  瀵よ櫣鐡氬銉р柤缁狅紕鎮婃稉搴$杽閸旓拷閻滃鐖叉禍锟� 閸忓秷鍨傜拠鏇炴儔  閸忓秷鍨傜拠鏇炴儔 娑撳顨滃Ο鈩冨珯妫帮拷
  閺堣櫣鏁稿銉р柤缁狅紕鎮婃稉搴$杽閸旓拷閼诲繐鈹�閸忓秷鍨傜拠鏇炴儔 閸忓秷鍨傜拠鏇炴儔 娑撳顨滃Ο鈩冨珯妫帮拷
  閸忣剝鐭惧銉р柤缁狅紕鎮婃稉搴$杽閸旓拷妤傛ḿ骞夐悳锟�閸忓秷鍨傜拠鏇炴儔 閸忓秷鍨傜拠鏇炴儔 娑撳顨滃Ο鈩冨珯妫帮拷
  鐢倹鏂傞崗顒傛暏瀹搞儳鈻肩粻锛勬倞閺夊氦骞�閸忓秷鍨傜拠鏇炴儔  閸忓秷鍨傜拠鏇炴儔 娑撳顨滃Ο鈩冨珯妫帮拷
  闁句浇鐭惧銉р柤缁狅紕鎮婃稉搴$杽閸旓拷鐎涙瑦鏋冨▔锟�閸忓秷鍨傜拠鏇炴儔  閸忓秷鍨傜拠鏇炴儔 娑撳顨滃Ο鈩冨珯妫帮拷
  濮樻潙鍩勫瀵告暩瀹搞儳鈻肩粻锛勬倞 閻╂稒婢楀☉锟�閸忓秷鍨傜拠鏇炴儔  閸忓秷鍨傜拠鏇炴儔  娑撳顨滃Ο鈩冨珯妫帮拷
  闁矮淇婇獮璺ㄦ暩瀹搞儳鈻肩粻锛勬倞閺夈劑绠�閸忓秷鍨傜拠鏇炴儔 閸忓秷鍨傜拠鏇炴儔 娑撳顨滃Ο鈩冨珯妫帮拷
閵嗭拷鐠囧墽鈻肩€涳箒鍨�閵嗘垹绨跨拋鑼疆閸樼喍鐜�700閸忥拷/缁夛拷,閻滐拷5閹舵ü绺鹃柨鈧�350閸忥拷/缁夛拷.婢跺洩鈧啯瀵氱€佃偐褰�300閸忥拷/缁夛拷,閻滄澘鍘ょ拹纭呯闁拷
閵嗭拷闂嗚泛鐔€绾偓缁変焦鏆€婵傛顦�閵嗘垿娴傞崺铏诡攨缁鍨拠鍓р柤+閻╁瓨鎸辩€靛棜顔�+閸愬懘鍎寸挧鍕灐閿涘本鈧繄娣€电厧娴橀敍鍫濆瘶闁喖鍩岀€硅绱�閼板啳鐦稉宥堢箖閸忓秷鍨傞柌宥咁劅1楠烇拷=5980閸忥拷/閸忋劎顫栭敍鍫濇儓4缁夋埊绱�+闁拷2023楠炴潙鍙忕粔鎴炴殌閺夛拷>>缁斿宓嗙拹顓濇嫳
閵嗭拷閸忋劎鈻奸悵顓烆殰妞侊拷閵嗘垵鎯堟稉澶愭,閸忣剙鍙$拠锟�+娑撯偓闂傘劋绗撴稉姘愁嚦婢跺洩鈧啯瀵氱€佃偐褰�+閼板啰鍋g划鎹愵唹閻濓拷+閺呴缚鍏樻0妯虹氨+1V1閻╁瓨鎸遍崺铏诡攨閻濓拷+閼板啫澧犳惔鏃囩槸閹垛偓瀹革拷+閻喖顣界憴锝嗙€介悵锟�+鎼存棁鐦幎鈧褏褰�+閻╁瓨鎸辨径褏褰拠锟�=2600閸忥拷/閸忋劎顫�>>缁斿宓嗙拹顓濇嫳
閵嗭拷娑撯偓缁狙冪紦闁姴绗€娴滄垹顫嗘繅鎯ь殰妞侊拷閵嗘垶鏆€閺夋劗绨跨拋锟�+闁插秶鍋i崘鎻掑煛+閻喖顣界憴锝嗙€�+缂佸繐鍚€娑旂娀顣�+婢舵艾鐛熸担鎾活暯鎼达拷+1V1閻╁瓨鎸遍弫娆忣吇+鎼存棁鐦幎鈧锟�+鐎圭偛濮熺粣浣虹壃+閻滄澘婧€鐎圭偞鎼�+閸愬懘鍎寸挧鍕灐+閺堝牐鈧啫宓�+閻╁瓨鎸辩粵鏃傛瀿+娑擃亝鈧冨閺佹瑥顒熺化鑽ょ埠+閼板啳鐦稉宥堢箖閸忓秷鍨傞柌宥咁劅2楠烇拷+閹繄娣€电厧娴�+閸氬秴绗€鐠佽弓绠熼崣濠傛倱濮濄儱宸遍崠鏍唲缂侊拷+閸樺棗鍕鹃惇鐔碱暯閸欏﹥膩閹风喎宓�+濡楀牅绶ュ鍝勫娑撯偓閺堫剟鈧拷+2023閸忋劎顫栫€规ɑ鏌熼弫娆愭綏閿涘牆瀵橀柇顔煎煂鐎硅绱�閸忋劎顫栨總妤咁樀8800閸忥拷>>缁斿宓嗙拹顓濇嫳
学员登陆
名师在线
成丽芹老师
张君老师
  张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
韩教授
陈明教授
  陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
